100本ノック / 確率統計 / 確率・統計マーケティング応用100本ノック

製造業シミュレーションをPythonで学ぶ|モンテカルロからデジタルツインまで10本ノック

架空のポンプ工場を題材に、利益、工程の待ち時間、保全、在庫、供給途絶をPythonでシミュレーションします。モンテカルロ、離散イベント、エージェント、待ち行列などの手法を使い、平均値だけでなく費用や不足の分布を比較します。需要変動と実績更新も含め、設備・要員・在庫の選び方を学びます。

変動を先読みする工場経営:産業用ポンプ工場のシミュレーション10本ノック

本記事では、架空の産業用ポンプ工場を題材に、モンテカルロ、離散イベント、エージェントベース、待ち行列、システムダイナミクス、在庫、生産ライン、サプライチェーン、需要、デジタルツインの10テーマを一続きの意思決定として扱います。

目的は手法の実装自体ではなく、「利益計画はどこまで下振れするか」「設備・要員・在庫をどこへ配分するか」「供給途絶や需要変動にどう備えるか」を、再現可能な仮想実験で説明できるようにすることです。掲載データは Python で生成し、外部データには依存しません。

注記: 本資料は、数理工房(または代表の和山個人)が過去に企業研修において使用したノートブックを研修先企業の許可を得て再構成・編集のうえ公開しています。
掲載データはすべて架空のものであり、実在する企業・工場・数値とは一切関係ありません。

はじめに:この記事で扱う製造業の実務課題

対象工場は、標準型と高耐圧型の産業用ポンプを、加工・組立・検査して法人顧客へ出荷しています。需要、加工時間、設備故障、部材の納期は日々変動します。生産管理者は、月次計画だけでなく、日々の仕掛、部材在庫、応援要員、特急輸送、顧客への納期回答を同時に判断しなければなりません。

シミュレーションは未来を一点で言い当てる道具ではありません。現実を意思決定に必要な範囲でモデル化し、まだ実行していない施策を安全に比較する「仮想実験」です。本記事では平均値に加え、分布、時間順序、相互作用、フィードバックを段階的にモデルへ入れます。

現場でよくある状況

  • 年間利益は黒字計画だが、需要減・材料高・停止が重なる下振れを説明できない
  • 各設備の平均稼働率は分かるが、仕掛がどこで何分待つか分からない
  • 保全員、作業者、搬送車、仕入先が局所判断し、全体KPIへの影響が見えない
  • 安全在庫を一律に増やし、欠品は減ったが在庫金額と廃棄が増えた
  • 需要予測、生産計画、調達計画の前提が部門ごとに異なる
  • デジタルツインを導入したが、現場実績でモデルを更新する運用がない

共通する課題は、変動と時間的な依存関係を平均値へ押し込めていることです。

判断を難しくする要因

製造システムには非線形性があります。稼働率が100%へ近づくと待ち時間は急増し、一つの部材欠品が後工程の停止へ波及します。発注量を増やせば欠品は減りますが、在庫費用と陳腐化リスクは増えます。また、現場の主体は同じ情報を持たず、それぞれ異なるルールで行動します。

したがって、平均利益や平均リードタイムだけでは不十分です。本記事では、利益の下方分位点、納期遵守率、待ち時間、仕掛在庫、充足率、バックログ、回復時間などを併記し、期待値・リスク・応答速度・費用を同時に評価します。

今回扱うノックの全体像

No.テーマ主な問い主な出力
081モンテカルロ利益はどこまで下振れするか利益分布、赤字確率
082離散イベントジョブがいつ流れ、どこで待つかイベントログ、リードタイム
083エージェントベース個々の保全判断が全体へどう波及するか停止率、予防保全率
084待ち行列検査員を何名配置すべきか待ち時間、サービス水準
085システムダイナミクス受注・能力・バックログはどう循環するか在庫・受注残の推移
086在庫シミュレーション発注政策をどう選ぶか充足率、在庫費用
087生産ラインシミュレーション改善投資をどの工程へ向けるかスループット、工程利用率
088サプライチェーンシミュレーション供給途絶へどう備えるか欠品、総費用、回復時間
089需要シミュレーションS&OPで能力案をどう比較するか月間需要分布、超過確率
090デジタルツイン実績でモデルをどう更新するか状態更新、シナリオ比較

Python 環境の準備

NumPy は乱数と数値計算、pandas はイベント・KPIの表現、matplotlib は可視化に利用します。乱数生成器は用途ごとに default_rng(SEED + 番号) として固定し、コードを再実行しても同じ結果になるようにします。グラフはすべて matplotlib で作成します。

コードはノートブックで上から順に実行してください。[IN: n] は入力、同じ番号の [OUT: n] はその実行結果です。以下はPython 3.14.4、NumPy 2.5.1、pandas 3.0.3で確認した出力例です。ライブラリのバージョンにより推定値の末尾や表示が変わることがあります。

実行環境とライブラリの準備([IN: 1])
[IN: 1]
import heapq
import platform

import japanize_matplotlib
import matplotlib.pyplot as plt
import numpy as np
import pandas as pd
from IPython.display import display

SEED = 42
pd.set_option("display.max_columns", 20)
pd.set_option("display.float_format", lambda x: f"{x:,.2f}")

print(f"Python: {platform.python_version()}")
print(f"NumPy: {np.__version__} / pandas: {pd.__version__}")
print(f"乱数seed: {SEED}")
[OUT: 1]
Python: 3.14.4
NumPy: 2.5.1 / pandas: 3.0.3
乱数seed: 42

架空データの作成

標準型P-100と高耐圧型P-200の製品マスタ、工程別の能力マスタを用意します。各演習は工場の別の側面を簡略化した例で、設備数や標準時間を演習ごとに設定します。すべてがこのマスタを直接参照する統合モデルではありません。

実務では、標準時間が正味時間か余裕込みか、需要が受注日か希望納期日か、欠品が受注残になるか失注になるかを最初に定義します。シミュレーションの精度以前に、データの意味の不一致が結論を変えるためです。

架空データを生成する準備コード([IN: 2])
[IN: 2]
products = pd.DataFrame(
    {
        "製品": ["P-100 標準型", "P-200 高耐圧型"],
        "平均月間需要_台": [620, 310],
        "販売価格_万円": [18.0, 27.0],
        "材料費_万円": [8.2, 12.5],
        "加工_分": [18, 26],
        "組立_分": [22, 34],
        "検査_分": [14, 24],
    }
).set_index("製品")

resources = pd.DataFrame(
    {
        "工程": ["加工", "組立", "検査"],
        "設備・要員数": [2, 3, 2],
        "日次正味時間_分": [450, 450, 450],
        "変動係数": [0.18, 0.12, 0.22],
    }
).set_index("工程")

print("製品マスタ")
display(products)
print("工程能力マスタ")
display(resources)
[OUT: 2]
製品マスタ
平均月間需要_台 販売価格_万円 材料費_万円 加工_分 組立_分 検査_分
製品
P-100 標準型 620 18.00 8.20 18 22 14
P-200 高耐圧型 310 27.00 12.50 26 34 24
工程能力マスタ
設備・要員数 日次正味時間_分 変動係数
工程
加工 2 450 0.18
組立 3 450 0.12
検査 2 450 0.22

No.081:モンテカルロ — 年間利益の下振れを確率で測る

実務での意味

予算の売上・材料単価・停止時間を一点で置くと、計画利益は一つに決まります。しかし経営判断では、平均利益だけでなく、赤字確率や厳しいケースの損失額が必要です。設備投資枠、運転資金、長期契約価格の検討に直結します。

分析・モデル化の考え方

シナリオ ss の年間利益を

Πs=Qs(P−Cm,s−Cv)−F−Cd,s\Pi_s=Q_s(P-C_{m,s}-C_v)-F-C_{d,s}

とします。QQ は販売数量、PP は価格、CmC_m は材料費、CvC_v は変動加工費、FF は固定費、CdC_d は停止損失です。入力変数を確率分布から繰り返し生成し、P(Π<0)P(\Pi<0) と5%分位点(95%のケースが上回る利益)を評価します。

Pythonで確認する

[IN: 3]
mc_rng = np.random.default_rng(SEED + 81)
n_mc = 20_000
annual_demand = np.maximum(0, mc_rng.normal(11_200, 1_250, n_mc))
material_cost = mc_rng.triangular(9.2, 10.0, 12.4, n_mc)  # 万円/台
downtime_days = mc_rng.poisson(8, n_mc)
selling_price = 21.2
variable_cost = 3.6
fixed_cost = 73_000
capacity = 11_800
sales = np.minimum(annual_demand, capacity - downtime_days * 28)
profit = (
    sales * (selling_price - material_cost - variable_cost)
    - fixed_cost
    - downtime_days * 55
)

profit_kpi = pd.Series(
    {
        "平均利益_万円": profit.mean(),
        "利益5%分位_万円": np.quantile(profit, 0.05),
        "利益95%分位_万円": np.quantile(profit, 0.95),
        "赤字確率": (profit < 0).mean(),
    },
    name="値",
)
display(profit_kpi.to_frame())

fig, ax = plt.subplots(figsize=(8, 3.8))
ax.hist(profit, bins=45, color="#4472C4", edgecolor="white")
ax.axvline(0, color="#C00000", linestyle="--", label="損益分岐")
ax.axvline(np.quantile(profit, 0.05), color="#ED7D31", linestyle=":", label="5%分位")
ax.set_title("需要・材料費・停止を反映した年間利益分布")
ax.set_xlabel("年間利益(万円)")
ax.set_ylabel("シナリオ数")
ax.grid(axis="y", alpha=0.3)
ax.legend()
plt.tight_layout()
plt.show()
[OUT: 3]
値
平均利益_万円 3,384.79
利益5%分位_万円 -13,233.85
利益95%分位_万円 17,770.93
赤字確率 0.36

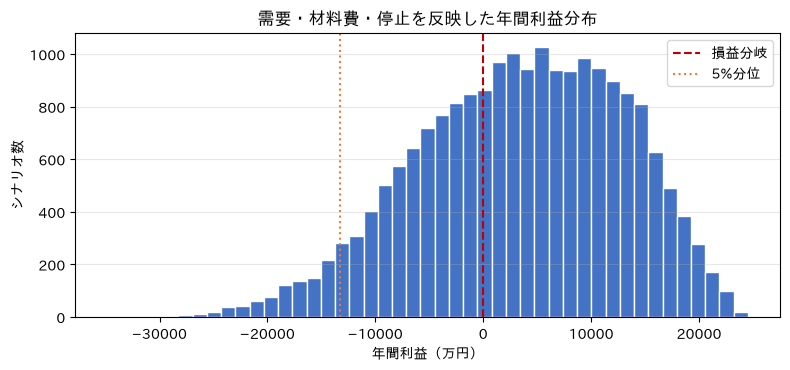

No.081:モンテカルロ — 年間利益の下振れを確率で測る:実行結果のグラフ

結果の読み取り

平均利益がプラスでも、0より左側に分布があれば赤字リスクは残ります。5%分位点は資金余力や投資上限を議論する保守的な基準です。ただし、分布の形は入力仮定に依存します。実務では需要と材料価格の相関、価格転嫁の時差、能力上限を実績で推定し、赤字シナリオの入力条件も併せて確認します。

No.082:離散イベント — 工程の競合とジョブの待ちを再現する

実務での意味

製品は加工完了後に組立へ進み、設備が空くまで待ちます。このように状態が「到着」「加工完了」などのイベント時点で変わるシステムでは、時間を細かく刻むより離散イベントシミュレーションが効率的です。納期回答、仕掛削減、段取り順の検討に使えます。

分析・モデル化の考え方

ジョブ jj の工程 kk の開始・完了時刻を

Sj,k=max⁡(Aj,k,Rk)Cj,k=Sj,k+Pj,k\begin{gathered} S_{j,k}=\max(A_{j,k},R_k)\\ C_{j,k}=S_{j,k}+P_{j,k} \end{gathered}

とします。AA は工程への到着、RR は資源が空く時刻、PP は処理時間です。イベントを時刻順に優先度付きキューで処理し、イベントログから待ち時間とリードタイムを集計します。

Pythonで確認する

[IN: 4]
des_rng = np.random.default_rng(SEED + 82)
routes = ["加工", "組立", "検査"]
resource_ready = {m: 0.0 for m in routes}
event_queue = []
log = []
n_jobs = 18
arrival_times = np.cumsum(des_rng.exponential(16, n_jobs))

for j, arrival in enumerate(arrival_times):
    heapq.heappush(event_queue, (arrival, j, 0))

while event_queue:
    arrival, job, step = heapq.heappop(event_queue)
    machine = routes[step]
    means = [20, 27, 18]
    duration = des_rng.lognormal(np.log(means[step]), 0.18)
    start = max(arrival, resource_ready[machine])
    finish = start + duration
    resource_ready[machine] = finish
    log.append([job, machine, step + 1, arrival, start, finish, start - arrival])
    if step + 1 < len(routes):
        heapq.heappush(event_queue, (finish, job, step + 1))

event_log = pd.DataFrame(
    log, columns=["job", "工程", "工程順", "到着", "開始", "完了", "待ち時間"]
)
job_kpi = event_log.groupby("job").agg(
    投入=("到着", "min"), 完了=("完了", "max"), 総待ち=("待ち時間", "sum")
)
job_kpi["リードタイム"] = job_kpi["完了"] - job_kpi["投入"]
display(event_log.head(10))
display(job_kpi.describe().loc[["mean", "50%", "max"]])

fig, ax = plt.subplots(figsize=(8, 3.8))
for i, machine in enumerate(routes):
    part = event_log[event_log["工程"] == machine]
    ax.scatter(
        part["開始"], [i] * len(part), s=part["待ち時間"] * 5 + 20, label=machine
    )
ax.set_yticks(range(len(routes)), routes)
ax.set_title("工程別の処理開始時刻(点の大きさ=直前待ち時間)")
ax.set_xlabel("シミュレーション時刻(分)")
ax.set_ylabel("工程")
ax.grid(axis="x", alpha=0.3)
plt.tight_layout()
plt.show()
[OUT: 4]
job 工程 工程順 到着 開始 完了 待ち時間
0 0 加工 1 17.26 17.26 41.15 0.00
1 1 加工 1 36.88 41.15 62.93 4.27
2 0 組立 2 41.15 41.15 75.09 0.00
3 1 組立 2 62.93 75.09 102.12 12.16
4 2 加工 1 73.18 73.18 91.40 0.00
5 0 検査 3 75.09 75.09 93.83 0.00
6 3 加工 1 81.55 91.40 112.45 9.85
7 4 加工 1 87.67 112.45 128.27 24.78
8 2 組立 2 91.40 102.12 127.52 10.72
9 1 検査 3 102.12 102.12 117.42 0.00
投入 完了 総待ち リードタイム
mean 177.21 322.24 79.07 145.04
50% 182.37 325.33 77.44 144.69
max 379.36 555.73 176.19 233.52

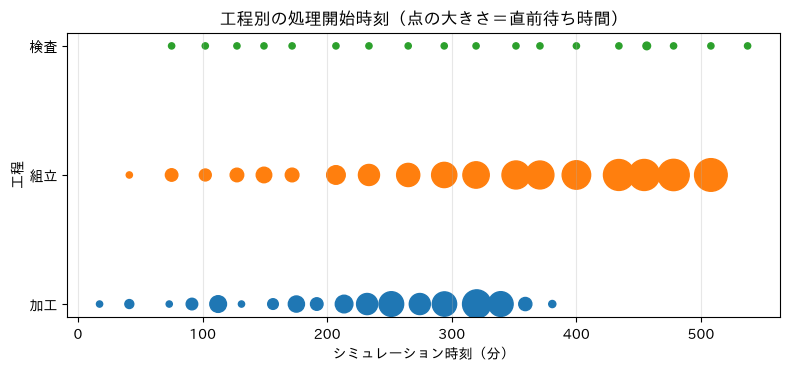

No.082:離散イベント — 工程の競合とジョブの待ちを再現する:実行結果のグラフ

結果の読み取り

同じ標準時間でも、到着の重なりによりジョブ別リードタイムは異なります。点が大きい工程・時間帯は待ちが蓄積した箇所です。平均待ちだけでなく最大値とジョブ別内訳を見て、増員、優先順、ロット分割の候補を作ります。本番モデルでは複数台設備、故障、段取り、休憩、手直しをイベントとして追加します。

No.083:エージェントベース — 保全員の局所判断と設備群の挙動を捉える

実務での意味

設備ごとの劣化状態は異なり、保全員は限られた時間で巡回します。各設備が警告を出し、保全員が優先順位を判断する相互作用は、集計式だけでは表しにくい問題です。予防保全ルール、巡回能力、アラーム閾値の設計に使えます。

分析・モデル化の考え方

各設備を状態 hi(t)∈[0,1]h_i(t)\in[0,1] を持つエージェントとし、毎期の劣化 di(t)d_i(t)、保全による回復 ri(t)r_i(t) を

hi(t+1)=min⁡{1,max⁡[0,hi(t)−di(t)+ri(t)]}h_i(t+1)=\min\{1,\max[0,h_i(t)-d_i(t)+r_i(t)]\}

で更新する考え方です。コードでは劣化後の健康度0.12以下を故障とし、事後修理で0.58へ戻します。その後、故障しなかった設備のうち閾値未満のものを健康度の低い順に1日1台まで予防保全します。事後修理の要員制約は省略しています。

Pythonで確認する

[IN: 5]
def run_agents(threshold, seed, days=120, n_machines=18):
    agent_rng = np.random.default_rng(seed)
    health = agent_rng.uniform(0.65, 1.0, n_machines)
    failures = maintenance = lost_hours = 0
    history = []
    for day in range(days):
        health -= agent_rng.gamma(shape=2.0, scale=0.015, size=n_machines)
        failed = health <= 0.12
        failures += failed.sum()
        lost_hours += failed.sum() * 7.5
        health[failed] = 0.58  # 事後修理
        targets = np.where((health < threshold) & (~failed))[0]
        targets = targets[np.argsort(health[targets])][:1]
        maintenance += len(targets)
        lost_hours += len(targets) * 1.2
        health[targets] = np.minimum(1.0, health[targets] + 0.38)
        history.append([day, health.mean(), failures, maintenance])
    return (
        failures,
        maintenance,
        lost_hours,
        pd.DataFrame(history, columns=["日", "平均健康度", "累積故障", "累積予防保全"]),
    )


agent_rows = []
histories = {}
for threshold in [0.30, 0.45, 0.60]:
    # 同じ劣化乱数で保全ルールだけを比較する(共通乱数法)
    f, m, lost, hist = run_agents(threshold, SEED + 83)
    agent_rows.append([threshold, f, m, lost])
    histories[threshold] = hist
agent_result = pd.DataFrame(
    agent_rows, columns=["保全閾値", "故障件数", "予防保全件数", "停止換算時間"]
)
display(agent_result)

fig, ax = plt.subplots(figsize=(8, 3.8))
for threshold, hist in histories.items():
    ax.plot(hist["日"], hist["平均健康度"], label=f"閾値 {threshold:.2f}")
ax.set_title("保全ルール別の設備エージェント平均健康度")
ax.set_xlabel("経過日")
ax.set_ylabel("平均健康度")
ax.grid(alpha=0.3)
ax.legend()
plt.tight_layout()
plt.show()
[OUT: 5]
保全閾値 故障件数 予防保全件数 停止換算時間
0 0.30 32 109 370.80
1 0.45 28 114 346.80
2 0.60 26 119 337.80

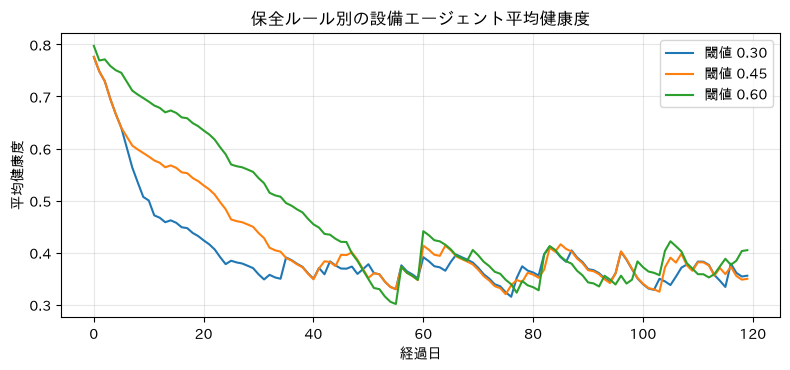

No.083:エージェントベース — 保全員の局所判断と設備群の挙動を捉える:実行結果のグラフ

結果の読み取り

高い閾値は早めの予防保全を増やし、故障を抑える一方で計画停止を増やします。評価は故障件数だけでなく停止換算時間や保全費用で行います。結果には確率変動があるため、本来は各ルールを複数seedで反復します。実務では設備重要度、部品在庫、保全員スキル、同時故障時の優先ルールもエージェント属性にします。

No.084:待ち行列 — 最終検査の要員数をサービス水準で決める

実務での意味

検査工程へ不規則に到着する製品は、平均処理能力に余裕があっても待つことがあります。この例では検査員数ごとに、検査開始までの待ち時間と10分以内に開始できる割合を比較します。検査終了までの時間は、これに処理時間を加えて評価します。

分析・モデル化の考え方

到着率を λ\lambda、1人当たり処理率を μ\mu、窓口数を cc とすると利用率は

ρ=λcμ\rho=\frac{\lambda}{c\mu}

です。ρ≥1\rho\ge1 では待ち行列が長期的に発散します。ここでは指数分布の到着・処理を仮定した M/M/c をシミュレーションし、平均待ちと「10分以内に検査開始」の割合を比較します。

Pythonで確認する

[IN: 6]
def simulate_queue(servers, seed, n=3000, arrival_rate=5.2, service_rate=3.0):
    queue_rng = np.random.default_rng(seed)
    arrivals = np.cumsum(queue_rng.exponential(60 / arrival_rate, n))
    service = queue_rng.exponential(60 / service_rate, n)
    ready = np.zeros(servers)
    waits = np.zeros(n)
    for i, (arrival, duration) in enumerate(zip(arrivals, service)):
        k = np.argmin(ready)
        start = max(arrival, ready[k])
        waits[i] = start - arrival
        ready[k] = start + duration
    return waits


queue_rows = []
queue_samples = {}
for c in [2, 3, 4]:
    waits = simulate_queue(c, SEED + 840 + c)
    queue_samples[c] = waits
    queue_rows.append(
        [
            c,
            5.2 / (c * 3.0),
            waits.mean(),
            np.quantile(waits, 0.95),
            (waits <= 10).mean(),
        ]
    )
queue_result = pd.DataFrame(
    queue_rows,
    columns=["検査員数", "利用率", "平均待ち_分", "待ち95%分位_分", "10分以内開始率"],
)
display(queue_result)

fig, ax = plt.subplots(figsize=(8, 3.8))
ax.boxplot(
    [queue_samples[c] for c in [2, 3, 4]],
    tick_labels=["2名", "3名", "4名"],
    showfliers=False,
)
ax.axhline(10, color="#C00000", linestyle="--", label="10分基準")
ax.set_title("検査員数別の待ち時間分布")
ax.set_xlabel("検査員数")
ax.set_ylabel("待ち時間(分)")
ax.grid(axis="y", alpha=0.3)
ax.legend()
plt.tight_layout()
plt.show()
[OUT: 6]
検査員数 利用率 平均待ち_分 待ち95%分位_分 10分以内開始率
0 2 0.87 48.88 156.23 0.31
1 3 0.58 5.24 29.70 0.82
2 4 0.43 1.08 8.09 0.97

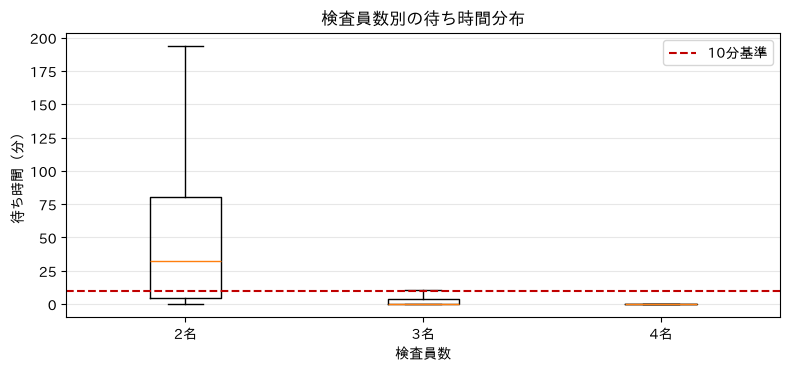

No.084:待ち行列 — 最終検査の要員数をサービス水準で決める:実行結果のグラフ

結果の読み取り

利用率が高い案では待ち時間の上側が大きく伸びます。平均待ちだけを見ず、95%分位や10分以内開始率を出荷締切と結び付けます。4名案の改善幅が小さければ、常時増員ではなく繁忙時間帯だけの応援が候補です。到着がロット状、処理時間が製品別なら、実績分布を直接再標本化します。

No.085:システムダイナミクス — 受注残と能力調整のフィードバックを見る

実務での意味

受注が増えると受注残が積み上がり、残業・応援で出荷能力を増やします。しかし能力調整には遅れがあり、増やし過ぎると在庫が膨らみ、その後に削減する振動が起こり得ます。S&OP、人員計画、増産判断の時間軸を揃えるために使えます。

分析・モデル化の考え方

在庫 ItI_t、受注残 BtB_t をストック、生産・出荷をフローとし、1日刻みの差分方程式で

It+1=It+Pt−StBt+1=Bt+Dt−St\begin{gathered} I_{t+1}=I_t+P_t-S_t\\ B_{t+1}=B_t+D_t-S_t \end{gathered}

と更新します。能力 CtC_t は目標受注残との差に反応しますが、調整係数により遅れて動くとします。急反応と平滑反応を比較します。

Pythonで確認する

[IN: 7]
def system_dynamics(adjustment, days=120):
    demand = np.full(days, 42.0)
    demand[25:65] = 58.0
    inventory = np.zeros(days)
    backlog = np.zeros(days)
    capacity = np.zeros(days)
    shipment = np.zeros(days)
    inventory[0], backlog[0], capacity[0] = 90, 10, 44
    for t in range(days - 1):
        production = capacity[t]
        shipment[t] = min(inventory[t] + production, demand[t] + backlog[t])
        inventory[t + 1] = max(0, inventory[t] + production - shipment[t])
        backlog[t + 1] = max(0, backlog[t] + demand[t] - shipment[t])
        target_capacity = 44 + 0.22 * (backlog[t] - 20) - 0.08 * (inventory[t] - 80)
        capacity[t + 1] = np.clip(
            capacity[t] + adjustment * (target_capacity - capacity[t]), 30, 70
        )
    return pd.DataFrame(
        {
            "日": np.arange(days),
            "需要": demand,
            "在庫": inventory,
            "受注残": backlog,
            "能力": capacity,
        }
    )


fast_sd = system_dynamics(0.55)
smooth_sd = system_dynamics(0.12)
sd_kpi = pd.DataFrame(
    {
        "調整方針": ["急反応", "平滑反応"],
        "最大受注残": [fast_sd["受注残"].max(), smooth_sd["受注残"].max()],
        "最大在庫": [fast_sd["在庫"].max(), smooth_sd["在庫"].max()],
        "最大日次能力変更": [
            fast_sd["能力"].diff().abs().max(),
            smooth_sd["能力"].diff().abs().max(),
        ],
    }
)
display(sd_kpi)

fig, axes = plt.subplots(1, 2, figsize=(10, 3.8), sharey=True)
for ax, df, title in zip(axes, [fast_sd, smooth_sd], ["急反応", "平滑反応"]):
    ax.plot(df["日"], df["在庫"], label="完成品在庫")
    ax.plot(df["日"], df["受注残"], label="受注残")
    ax.set_title(f"能力調整:{title}")
    ax.set_xlabel("日")
    ax.set_ylabel("台")
    ax.grid(alpha=0.3)
    ax.legend()
plt.tight_layout()
plt.show()
[OUT: 7]
調整方針 最大受注残 最大在庫 最大日次能力変更
0 急反応 58.05 90.00 2.97
1 平滑反応 110.36 91.40 1.86

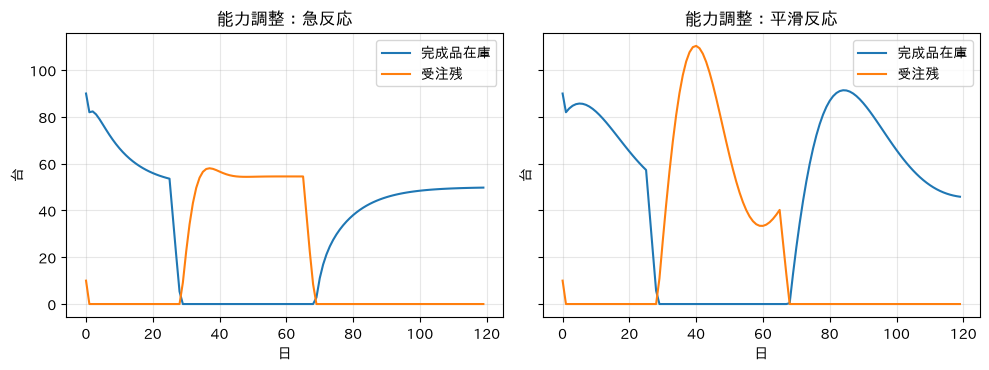

No.085:システムダイナミクス — 受注残と能力調整のフィードバックを見る:実行結果のグラフ

結果の読み取り

この例の最大受注残は、急反応が約58台、平滑反応が約110台です。一方、日次能力の最大変更幅は急反応の方が大きくなります。在庫の振れがどちらで大きいかは条件によるため、グラフと最大在庫も確認します。納期遅延、残業・応援の変更、在庫の費用で方針を比較します。

No.086:在庫シミュレーション — 発注点と発注量を費用・充足率で比較する

実務での意味

主要シール部品の欠品はラインを止めますが、過剰在庫は資金を固定し、設計変更時の廃棄を増やします。需要と調達リードタイムが変動する環境では、平均値の計算だけでなく、発注政策を日次運用として再現する必要があります。

分析・モデル化の考え方

在庫ポジションを IP=IP= 手持在庫+発注残-受注残とし、IP≤RIP\le R なら QQ 個を発注する (Q,R)(Q,R) 政策を評価します。日次費用は

C=hI+bU+KNorderC=hI+bU+K N_{\mathrm{order}}

NorderN_{\mathrm{order}} はその日の発注回数です。

で、II は日末手持在庫、UU は日末受注残、hh は1個1日当たり保管費、bb は未充足1個1日当たり遅延費、KK は発注1回当たり費用です。即納充足率は当日需要をその日に満たした割合とし、過去の受注残を先に出庫します。同じ需要・納期系列で3政策を比較します。

Pythonで確認する

[IN: 8]
def inventory_sim(R, Q, seed, days=365):
    inv_rng = np.random.default_rng(seed)
    demand = inv_rng.poisson(18, days)
    lead_times = inv_rng.integers(3, 9, days)
    on_hand, backlog = 130, 0
    pipeline = []
    total_demand = filled = holding = shortage = order_count = 0
    history = []
    for day in range(days):
        arrivals = sum(q for due, q in pipeline if due == day)
        pipeline = [(due, q) for due, q in pipeline if due > day]
        on_hand += arrivals
        requested = backlog + demand[day]
        shipped = min(on_hand, requested)
        on_hand -= shipped
        backlog = requested - shipped
        total_demand += demand[day]
        filled += min(demand[day], max(0, shipped - max(0, requested - demand[day])))
        inventory_position = on_hand + sum(q for _, q in pipeline) - backlog
        while inventory_position <= R:
            pipeline.append((day + int(lead_times[day]), Q))
            order_count += 1
            inventory_position += Q
        holding += on_hand
        shortage += backlog
        history.append([day, on_hand, backlog, inventory_position])
    cost = holding * 35 + shortage * 1200 + order_count * 2500
    return (
        filled / total_demand,
        cost,
        np.mean([x[1] for x in history]),
        pd.DataFrame(history, columns=["日", "手持在庫", "受注残", "在庫ポジション"]),
    )


policies = [(70, 120), (100, 140), (140, 180)]
inv_rows, inv_hist = [], {}
for R, Q in policies:
    fill, cost, avg_inv, hist = inventory_sim(R, Q, SEED + 86)
    name = f"R={R}, Q={Q}"
    inv_rows.append([name, fill, avg_inv, cost])
    inv_hist[name] = hist
inventory_result = pd.DataFrame(
    inv_rows, columns=["政策", "即納充足率", "平均手持在庫", "年間関連費用_円"]
)
display(inventory_result)

fig, ax = plt.subplots(figsize=(8, 3.8))
for name, hist in inv_hist.items():
    ax.plot(hist["日"], hist["手持在庫"], label=name, alpha=0.8)
ax.set_title("発注政策別の手持在庫推移")
ax.set_xlabel("日")
ax.set_ylabel("手持在庫(個)")
ax.grid(alpha=0.3)
ax.legend()
plt.tight_layout()
plt.show()
[OUT: 8]
政策 即納充足率 平均手持在庫 年間関連費用_円
0 R=70, Q=120 0.78 35.92 3951485
1 R=100, Q=140 0.94 75.34 1807165
2 R=140, Q=180 1.00 135.67 1856865

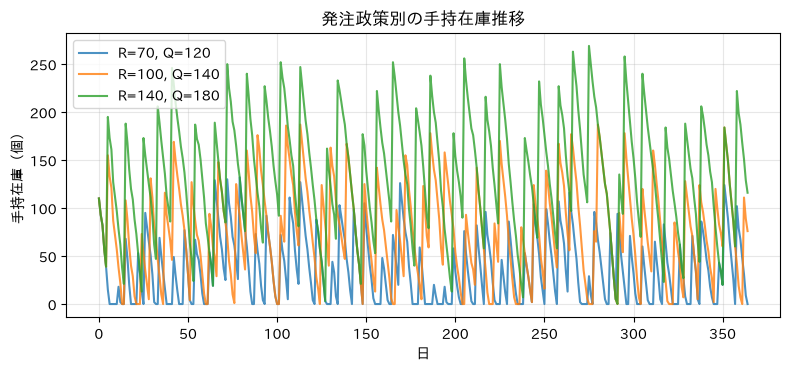

No.086:在庫シミュレーション — 発注点と発注量を費用・充足率で比較する:実行結果のグラフ

結果の読み取り

発注点と発注量を増やすと欠品は抑えやすい一方、平均在庫と保管費が増えます。費用最小案が会社の目標充足率を満たすかを先に確認し、未達ならサービス水準を制約として政策を選びます。実務ではロット制約、休日カレンダー、発注済み残、最小発注量、欠品時の代替部品も入れます。

No.087:生産ラインシミュレーション — ボトルネック改善案を比較する

実務での意味

加工・組立・検査のどこを改善すれば出荷量が増えるかは、単純な標準時間の比較だけでは決まりません。上流停止で下流が空き、下流渋滞で仕掛が増えるためです。設備増強、サイクル短縮、予防保全の投資効果検証に使えます。

分析・モデル化の考え方

直列3工程の完了時刻をジョブ順に

Cj,k=max⁡(Cj−1,k,Cj,k−1)+Pj,kC_{j,k}=\max(C_{j-1,k},C_{j,k-1})+P_{j,k}

処理時間 Pj,kP_{j,k} は対数正規分布で生成し、故障停止を加えます。コードの means は名称に反して分布の中央値です。基準、組立10%短縮、検査15%短縮を同じ乱数で比較します。各工程は1台、工程間バッファは無制限です。表示する利用率は処理と停止を合わせた占有時間の割合で、正味の加工稼働率ではありません。

Pythonで確認する

[IN: 9]
def line_sim(scenario, seed, jobs=240):
    line_rng = np.random.default_rng(seed)
    means = np.array([18.0, 25.0, 21.0])
    if scenario == "組立10%短縮":
        means[1] *= 0.90
    if scenario == "検査15%短縮":
        means[2] *= 0.85
    durations = line_rng.lognormal(np.log(means), [0.18, 0.14, 0.22], size=(jobs, 3))
    failures = line_rng.random((jobs, 3)) < [0.025, 0.015, 0.035]
    durations += failures * line_rng.uniform(20, 55, size=(jobs, 3))
    completion = np.zeros((jobs, 3))
    busy = durations.sum(axis=0)
    for j in range(jobs):
        for k in range(3):
            prev_job = completion[j - 1, k] if j else 0
            prev_stage = completion[j, k - 1] if k else 0
            completion[j, k] = max(prev_job, prev_stage) + durations[j, k]
    makespan = completion[-1, -1]
    return makespan, jobs / (makespan / 450), busy / makespan, completion


line_rows = []
line_completion = {}
for scenario in ["基準", "組立10%短縮", "検査15%短縮"]:
    makespan, daily, utilization, completion = line_sim(scenario, SEED + 87)
    line_rows.append([scenario, makespan, daily, *utilization])
    line_completion[scenario] = completion
line_result = pd.DataFrame(
    line_rows,
    columns=[
        "シナリオ",
        "完了時間_分",
        "日産換算_台",
        "加工利用率",
        "組立利用率",
        "検査利用率",
    ],
)
display(line_result)

fig, ax = plt.subplots(figsize=(8, 3.8))
plot_data = (
    line_result.set_index("シナリオ")[["加工利用率", "組立利用率", "検査利用率"]] * 100
)
plot_data.plot.bar(ax=ax, color=["#4472C4", "#ED7D31", "#70AD47"], rot=0)
ax.set_title("改善シナリオ別の工程利用率")
ax.set_xlabel("シナリオ")
ax.set_ylabel("利用率(%)")
ax.grid(axis="y", alpha=0.3)
plt.tight_layout()
plt.show()
[OUT: 9]
シナリオ 完了時間_分 日産換算_台 加工利用率 組立利用率 検査利用率
0 基準 6,127.66 17.62 0.80 0.99 0.91
1 組立10%短縮 5,698.83 18.95 0.86 0.96 0.98
2 検査15%短縮 6,124.45 17.63 0.80 0.99 0.79

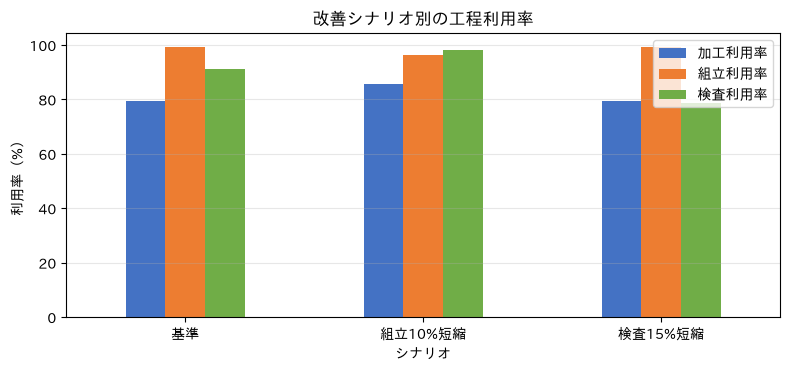

No.087:生産ラインシミュレーション — ボトルネック改善案を比較する:実行結果のグラフ

結果の読み取り

サイクル短縮率と日産向上率は一致しません。制約工程以外を改善しても、全体完了時刻への効果は限定的です。利用率が高い工程を改善候補としつつ、故障による長い停止や工程間仕掛も確認します。投資判断では、複数反復の平均・下方分位点と、増産1台当たりの費用を比較します。

No.088:サプライチェーンシミュレーション — 供給途絶への緩衝策を選ぶ

実務での意味

主要部材の仕入先停止は、数日遅れて工場欠品となり、さらに顧客納期へ波及します。安全在庫、代替調達、特急輸送は回復力を高めますが、平時費用がかかります。BCPを「念のため」ではなく、欠品削減と費用で比較するために使えます。

分析・モデル化の考え方

入荷をリードタイム付きの予定として管理します。55日目から71日目までは新しい通常発注を停止し、既に輸送中の注文は予定どおり入荷すると仮定します。需要と通常リードタイムは政策間で共通にします。180日間の即納充足率、最大受注残、保管費・累積遅延費・特急費、再開後の回復日数を比較します。遅延費は毎日の受注残1個につき1,800円です。

Pythonで確認する

[IN: 10]
def supply_chain_sim(policy, seed, days=180):
    sc_rng = np.random.default_rng(seed)
    # 需要とリードタイムを先に生成し、両政策を同じ条件で比較する。
    demand_path = sc_rng.poisson(42, days)
    lead_time_path = sc_rng.integers(5, 10, days)
    on_hand, backlog = 280, 0
    pipeline = []
    total_demand = immediate_total = holding = expedite = 0
    max_backlog = 0
    backlog_days = 0
    history = []
    R, Q = (180, 260) if policy == "標準" else (280, 320)
    for day in range(days):
        arrivals = sum(q for due, q in pipeline if due == day)
        pipeline = [(due, q) for due, q in pipeline if due > day]
        on_hand += arrivals
        demand = int(demand_path[day])
        total_demand += demand
        old_backlog = backlog
        immediate_total += min(demand, max(0, on_hand - old_backlog))
        requested = old_backlog + demand
        shipped = min(on_hand, requested)
        on_hand -= shipped
        backlog = requested - shipped
        inventory_position = on_hand + sum(q for _, q in pipeline) - backlog
        disruption = 55 <= day < 72
        if inventory_position <= R and not disruption:
            pipeline.append((day + int(lead_time_path[day]), Q))
        if policy == "BCP対策" and backlog > 80:
            emergency = min(120, backlog)
            pipeline.append((day + 2, emergency))
            expedite += emergency
        holding += on_hand
        backlog_days += backlog
        max_backlog = max(max_backlog, backlog)
        history.append([day, on_hand, backlog])
    cost = holding * 28 + backlog_days * 1800 + expedite * 650
    hist = pd.DataFrame(history, columns=["日", "工場在庫", "受注残"])
    after = hist.loc[hist["日"] >= 72]
    recovered = after.loc[after["受注残"] <= 5, "日"]
    recovery_days = (recovered.iloc[0] - 72) if len(recovered) else np.nan
    return immediate_total / total_demand, max_backlog, cost, recovery_days, hist


sc_rows, sc_hist = [], {}
for policy in ["標準", "BCP対策"]:
    fill, max_b, cost, recovery, hist = supply_chain_sim(policy, SEED + 88)
    sc_rows.append([policy, fill, max_b, cost, recovery])
    sc_hist[policy] = hist
supply_result = pd.DataFrame(
    sc_rows, columns=["方針", "即納充足率", "最大受注残", "総費用_円", "途絶後回復日数"]
)
display(supply_result)

fig, ax = plt.subplots(figsize=(8, 3.8))
for policy, hist in sc_hist.items():
    ax.plot(hist["日"], hist["受注残"], label=policy)
ax.axvspan(55, 72, color="#C00000", alpha=0.12, label="仕入先途絶")
ax.set_title("供給途絶時の受注残推移")
ax.set_xlabel("日")
ax.set_ylabel("受注残(台)")
ax.grid(alpha=0.3)
ax.legend()
plt.tight_layout()
plt.show()
[OUT: 10]
方針 即納充足率 最大受注残 総費用_円 途絶後回復日数
0 標準 0.56 591 20831772 15
1 BCP対策 0.89 164 3271194 2

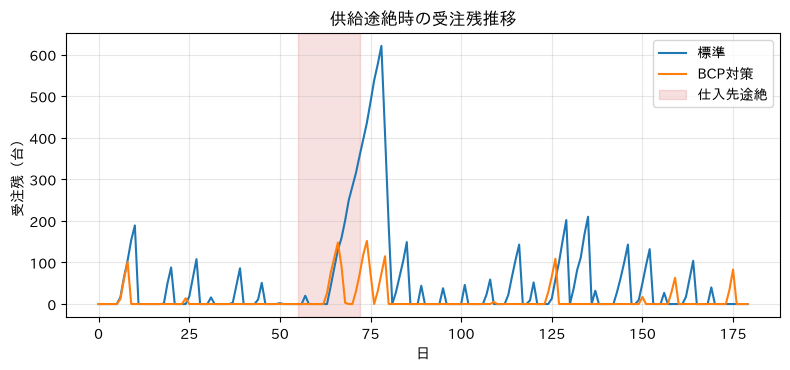

No.088:サプライチェーンシミュレーション — 供給途絶への緩衝策を選ぶ:実行結果のグラフ

結果の読み取り

対策案の在庫と特急調達が受注残と回復日数をどう変えたかを確認します。費用は180日間の累積値であり、最終日の受注残だけで遅延損失を評価しません。優劣は遅延単価や途絶期間に依存するため、発生時期、長さ、複数仕入先の同時停止を変えて再評価します。

No.089:需要シミュレーション — S&OPの能力案を確率で比較する

実務での意味

営業予測が月間1,000台でも、販促効果、季節性、大口案件の受注で実績は上下します。能力を予測平均に合わせると、繁忙月の残業・欠品が増えます。S&OPでは需要シナリオを用い、通常能力・残業・外注の組合せを合意します。

分析・モデル化の考え方

月 tt の需要を

Dt=(L+Tt)St+Mt+εtD_t=(L+T_t)S_t+M_t+\varepsilon_t

LL は基準需要、TtT_t はトレンド、StS_t は季節係数、MtM_t は販促・大口案件、εt\varepsilon_t は通常変動です。3,000本の年間パスを生成します。月次能力超過確率は全12か月・全パスに占める超過割合、年間不足量は月別不足の合計です。前月在庫の繰越による相殺は含めません。

Pythonで確認する

[IN: 11]
demand_rng = np.random.default_rng(SEED + 89)
n_paths, months = 3000, 12
season = np.array(
    [0.90, 0.92, 0.98, 1.02, 1.05, 1.08, 0.95, 0.93, 1.00, 1.08, 1.16, 1.22]
)
trend = np.arange(months) * 8
base = (900 + trend) * season
noise = demand_rng.normal(0, 75, size=(n_paths, months))
campaign = (demand_rng.random((n_paths, months)) < 0.16) * demand_rng.normal(
    180, 45, (n_paths, months)
)
large_order = (demand_rng.random((n_paths, months)) < 0.08) * demand_rng.integers(
    180, 380, (n_paths, months)
)
demand_paths = np.maximum(0, base + noise + campaign + large_order)

capacity_options = {"通常能力": 1050, "残業枠": 1180, "外注枠込み": 1320}
demand_rows = []
for name, cap in capacity_options.items():
    shortage = np.maximum(0, demand_paths - cap)
    demand_rows.append(
        [
            name,
            cap,
            (demand_paths > cap).mean(),
            shortage.sum(axis=1).mean(),
            np.quantile(shortage.sum(axis=1), 0.95),
        ]
    )
demand_result = pd.DataFrame(
    demand_rows,
    columns=[
        "能力案",
        "月能力_台",
        "月次能力超過確率",
        "平均年間不足_台",
        "年間不足95%分位_台",
    ],
)
display(demand_result)

q10, q50, q90 = np.quantile(demand_paths, [0.1, 0.5, 0.9], axis=0)
fig, ax = plt.subplots(figsize=(8, 3.8))
ax.fill_between(
    np.arange(1, 13), q10, q90, color="#4472C4", alpha=0.2, label="需要10–90%範囲"
)
ax.plot(np.arange(1, 13), q50, color="#4472C4", marker="o", label="需要中央値")
for name, cap in capacity_options.items():
    ax.axhline(cap, linestyle="--", linewidth=1, label=name)
ax.set_title("月別需要シナリオと能力案")
ax.set_xlabel("月")
ax.set_ylabel("需要(台/月)")
ax.set_xticks(range(1, 13))
ax.grid(alpha=0.3)
ax.legend(ncol=2)
plt.tight_layout()
plt.show()
[OUT: 11]
能力案 月能力_台 月次能力超過確率 平均年間不足_台 年間不足95%分位_台
0 通常能力 1050 0.38 670.75 1,188.59
1 残業枠 1180 0.18 242.43 613.50
2 外注枠込み 1320 0.05 65.70 289.95

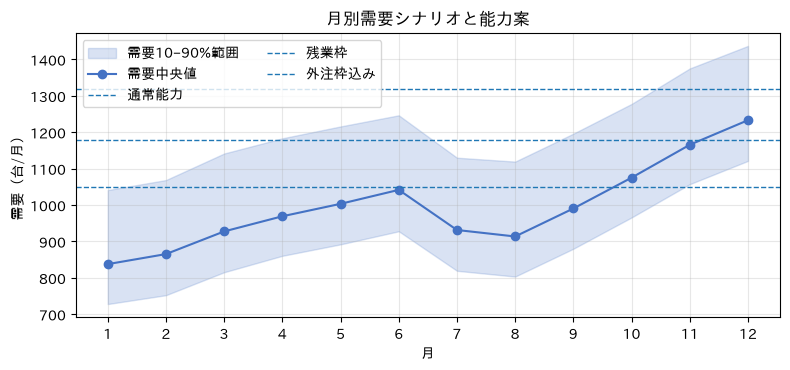

No.089:需要シミュレーション — S&OPの能力案を確率で比較する:実行結果のグラフ

結果の読み取り

中央値が能力内でも、需要分布の上側では不足します。通常能力を固定費、残業・外注を変動費として、能力超過確率と不足費用の許容範囲を合意します。販促や大口案件は純粋な乱数ではなく営業活動と連動するため、案件確度別シナリオを営業部門と共同で設定し、毎月更新します。

No.090:デジタルツイン — 現場イベントで状態を更新し施策を先回り評価する

実務での意味

デジタルツインは3D表示そのものではなく、現場の現在状態をデータで同期し、その状態から将来シナリオを比較する仕組みです。標準時間が古いままでは、精巧なモデルでも判断を誤ります。日々のサイクル実績でモデルを更新し、当日残数の完了見込みを出します。

分析・モデル化の考え方

工程 kk の推定サイクル時間を、観測 yk,ty_{k,t} により指数平滑で

μ^k,t=αyk,t+(1−α)μ^k,t−1\hat\mu_{k,t}=\alpha y_{k,t}+(1-\alpha)\hat\mu_{k,t-1}

と更新します。以下は処理時間の更新とシナリオ比較を取り出した簡易例です。最も遅い工程の処理時間を残数倍し、停止時間を加えて完了までを近似します。処理時間の変動は残り全台に共通する倍率とし、工程間待ちや立ち上がりは省略します。基準・応援・停止短縮を比較します。

Pythonで確認する

[IN: 12]
twin_rng = np.random.default_rng(SEED + 90)
standards = {"加工": 18.0, "組立": 25.0, "検査": 21.0}
events = []
for machine, standard in standards.items():
    drift = {"加工": 1.03, "組立": 1.12, "検査": 0.98}[machine]
    observed = twin_rng.lognormal(np.log(standard * drift), 0.12, 40)
    events.extend([[machine, i + 1, value] for i, value in enumerate(observed)])
event_data = pd.DataFrame(events, columns=["工程", "完了順", "実績CT_分"])

alpha = 0.20
state_rows = []
for machine, group in event_data.groupby("工程", sort=False):
    estimate = standards[machine]
    for value in group["実績CT_分"]:
        estimate = alpha * value + (1 - alpha) * estimate
    state_rows.append(
        [machine, standards[machine], estimate, estimate / standards[machine] - 1]
    )
twin_state = pd.DataFrame(
    state_rows, columns=["工程", "標準CT_分", "更新CT_分", "標準乖離率"]
).set_index("工程")
display(twin_state)


def twin_forecast(ct, scenario, seed, remaining=80, reps=3000):
    r = np.random.default_rng(seed)
    adjusted = ct.copy()
    downtime_mean = 38
    if scenario == "組立応援":
        adjusted["組立"] *= 0.88
    if scenario == "停止短縮":
        downtime_mean = 22
    bottleneck_ct = max(adjusted.values())
    finish = remaining * r.lognormal(np.log(bottleneck_ct), 0.06, reps) + r.gamma(
        2, downtime_mean / 2, reps
    )
    return finish


ct_now = twin_state["更新CT_分"].to_dict()
twin_rows, twin_samples = [], {}
for i, scenario in enumerate(["基準", "組立応援", "停止短縮"]):
    samples = twin_forecast(ct_now, scenario, SEED + 900 + i)
    twin_samples[scenario] = samples
    twin_rows.append(
        [scenario, samples.mean(), np.quantile(samples, 0.90), (samples <= 2100).mean()]
    )
twin_result = pd.DataFrame(
    twin_rows,
    columns=["シナリオ", "平均完了見込_分", "完了90%分位_分", "2100分以内完了確率"],
)
display(twin_result)

fig, ax = plt.subplots(figsize=(8, 3.8))
for scenario, samples in twin_samples.items():
    ax.hist(samples, bins=35, alpha=0.35, label=scenario)
ax.axvline(2100, color="#C00000", linestyle="--", label="納期基準")
ax.set_title("更新状態から予測した残り80台の完了時間")
ax.set_xlabel("完了までの時間(分)")
ax.set_ylabel("シミュレーション回数")
ax.grid(axis="y", alpha=0.3)
ax.legend()
plt.tight_layout()
plt.show()
[OUT: 12]
標準CT_分 更新CT_分 標準乖離率
工程
加工 18.00 18.70 0.04
組立 25.00 27.68 0.11
検査 21.00 20.09 -0.04
シナリオ 平均完了見込_分 完了90%分位_分 2100分以内完了確率
0 基準 2,257.37 2,433.68 0.12
1 組立応援 1,987.86 2,138.01 0.83
2 停止短縮 2,239.69 2,412.84 0.15

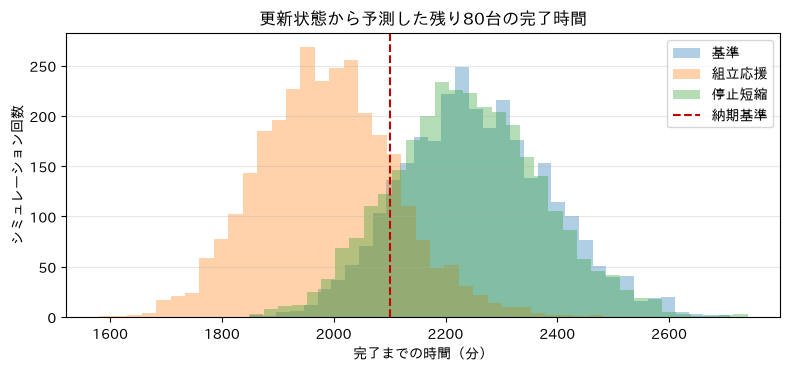

No.090:デジタルツイン — 現場イベントで状態を更新し施策を先回り評価する:実行結果のグラフ

結果の読み取り

標準乖離率が大きい工程は、劣化、品種構成、作業方法の変化を調べるシグナルです。更新状態から算出した納期内完了確率により、応援と停止短縮を同じ尺度で比較できます。本番では予測誤差を継続監視し、センサー欠損や時刻ずれを検知します。自動提案を導入しても、製造指示の承認権限、モデル停止時の手動運用、変更履歴を明確にします。

分析結果を実務で使う手順

  1. 問いに合う時間表現を選ぶ:総利益の分布ならモンテカルロ、工程順序なら離散イベント、主体間相互作用ならエージェントベースが適します。
  2. 平均値から分布へ進む:平均利益・平均需要だけでなく、赤字確率、下方分位点、能力超過確率を意思決定に使います。
  3. 高稼働を目的にしない:待ち行列では利用率上昇に対して待ちが非線形に増えます。納期サービスと費用を併記します。
  4. 局所改善を全体KPIで評価する:工程短縮、予防保全、安全在庫は、スループット・停止・総費用への効果で比較します。
  5. 時間遅れを明示する:能力調整、発注、供給途絶の影響には遅れがあります。月次集計だけでは振動と波及を見落とします。
  6. モデルを現場実績へ閉じる:デジタルツインでは、状態同期、将来比較、実績検証を一つの更新サイクルとして運用します。

実務導入する場合に必要なこと

1. 意思決定・対象範囲・KPIを先に定義する

「工場全体を再現する」から始めず、検査員数、発注点、残業枠、代替調達など、誰がいつ何を決めるかを定義します。KPIには平均だけでなく、納期遵守率、95%分位、最大受注残、総費用を含めます。

2. 入力データと業務ルールを版管理する

品目、工程、設備、シフト、段取り、発注残、停止理由、受注・失注の定義を揃えます。データ抽出日時、単位、欠損補完、標準時間の適用開始日を記録し、再現可能にします。

3. 妥当性確認を段階的に行う

イベント順序や在庫収支の単体確認、過去期間の再現、現場担当者による極端ケースの確認を行います。モデルの数値が実績と合うことに加え、原因と結果の方向が現場知識と整合するかを確認します。

4. 小さな意思決定ループから運用する

1部材・1工程で「データ更新→シナリオ比較→承認→実行→実績評価」を回し、判断時間や欠品削減などの効果を測ります。その後、ERP・MES・設備・調達データとの連携範囲を広げます。

5. 不確実性と責任分界を伝える

予測区間、前提、適用外条件を画面と会議資料に表示します。自動提案の採否、緊急時の上書き権限、モデル停止時の代替手順、監査ログを業務設計へ含めます。

まとめ

No.081〜No.090では、利益リスクのモンテカルロ評価から、工程イベント、設備・保全員の相互作用、待ち行列、需給フィードバック、在庫政策、生産ライン、供給途絶、需要シナリオ、実績連動型デジタルツインまでを扱いました。

シミュレーションの価値は、複雑なモデルを作ることではなく、実行前に選択肢の結果とリスクを比較できることです。小さな対象で収支とイベントを検証し、意思決定に必要な要素だけを段階的に追加します。そして予測と実績の差を残し続けることで、モデルを一度きりの分析から現場の意思決定基盤へ育てられます。

法人向けのご相談

数理工房では、製造業におけるシミュレーション、在庫・生産・サプライチェーン設計、デジタルツインの構想策定から実装・内製化支援までご相談を承ります。

  • 工程・物流・保全を対象とした離散イベントシミュレーション
  • 需要・供給・利益リスクのモンテカルロ評価とシナリオ設計
  • 在庫政策、要員配置、設備投資、BCP施策の比較検証
  • ERP・MES・設備データをつなぐデジタルツイン/意思決定基盤
  • Python・統計・シミュレーションを扱う法人研修

📩 お問い合わせ: www.surikobo.co.jp/contact
まずはお気軽にご相談ください。
