記事一覧へ →

100本ノック / ベイズ統計 / データ分析のためのベイズ統計100本ノック

製造業のベイズ意思決定入門|期待損失・在庫最適化・実務導入をPythonで解説

架空の工場データで、故障リスクに応じた予防交換、改善施策の期待純便益、欠品と余剰の費用を考慮した在庫量をPythonで比較します。誤判断コスト、CVaR、7日間の需要予測、事後予測チェックも確認。推奨行動の前提と見直し条件を整理し、報告・監視・導入計画へつなげます。

本記事では、架空の精密部品工場を題材に、ベイズ推定の結果を保全、在庫、施策選択、説明、運用設計へつなげます。対象は No.091〜No.100 です。確率を計算して終わるのではなく、「どの行動を選ぶか」「誤判断にいくら掛かるか」「継続運用できるか」までを一つの意思決定プロセスとして扱います。

本記事は、数理工房または代表の和山が企業研修で使用したNotebookを、研修先企業の許可を得て再構成・編集したものです。
掲載データはすべて架空のものであり、実在する企業・工場・数値とは一切関係ありません。

はじめに:この記事で扱う製造業の実務課題

設備の故障率や補修部品の需要は、観測期間が短く、季節・品種・稼働条件でも変動します。それでも現場は、予防交換を実施するか、部品を何個持つか、どの改善策に投資するかを期限までに決めなければなりません。ここではA工場の重要設備を例に、過去データと専門家知見をベイズ更新し、損失・リスク・説明資料・運用要件まで落とし込みます。金額は万円単位です。

現場でよくある状況

  • 故障が少ないことは望ましい一方、学習に使えるデータも少ない
  • 平均需要だけで発注すると、欠品か過剰在庫のどちらかに偏る
  • 精度指標は報告されるが、実際の誤判断コストと結び付いていない
  • 分析担当者だけがモデルを理解し、更新・承認・停止の責任が曖昧

なぜこの問題は判断が難しいのか

未知の故障確率を pp、データを DD、行動を aa、損失を L(a,p)L(a,p) とすると、ベイズ意思決定は

a∗=arg⁡min⁡aEp∣D[L(a,p)]a^*=\arg\min_a \mathbb{E}_{p\mid D}[L(a,p)]

を選びます。分布全体を使うため、データ不足の不確実性と、停止損失・在庫費・見逃し損失の非対称性を同時に扱えます。ただし、損失の金額化、モデル診断、説明、更新監視まで設計して初めて実務で機能します。

今回扱うノックの全体像

No.テーマ現場で決めること
091ベイズ意思決定事後分布と損失から行動を選ぶ
092期待値施策の平均的な経済性を比べる
093損失関数欠品と余剰の重みを明文化する
094誤判断コストアラート閾値を業務コストで決める
095リスク考慮平均だけでなく下振れも比較する
096予測分布と在庫発注点を確率的に決める
097モデル妥当性事後予測で再現性を点検する
098非専門家への説明確率を行動・金額・期限に翻訳する
099ダッシュボード判断KPIを運用画面にする
100プロジェクト設計PoCから本番運用までを設計する

Python 環境の準備

NumPy、pandas、SciPy、matplotlibを使います。乱数seedを固定し、グラフには日本語フォント、タイトル、軸名、グリッド、tight_layoutを設定します。

日本語の図には japanize-matplotlib のフォント設定を使用します。未導入の場合は、実行する環境に pip install japanize-matplotlib で追加してください。

以下のコードはJupyter Notebookで、[IN: 1]から番号順に実行します。[OUT: n]は同じ番号の入力に対応する出力です。折りたたんだ準備コードも実行してください。乱数を使うセルだけを繰り返すと結果が変わるため、再現する際はカーネルを再起動して先頭から実行します。ライブラリのバージョンによって数値の末尾や図の見え方が異なる場合があります。

ライブラリと表示設定
[IN: 1]
import platform
import numpy as np
import pandas as pd
import scipy
import matplotlib
import matplotlib.pyplot as plt
import japanize_matplotlib
from IPython.display import display

SEED = 20260712
rng = np.random.default_rng(SEED)
pd.set_option("display.float_format", lambda x: f"{x:,.3f}")
print(f"Python: {platform.python_version()}")
print(f"NumPy: {np.__version__}, pandas: {pd.__version__}")
print(f"SciPy: {scipy.__version__}, matplotlib: {matplotlib.__version__}")
print(f"random seed: {SEED}")
[OUT: 1]
Python: 3.14.4
NumPy: 2.5.1, pandas: 3.0.3
SciPy: 1.18.0, matplotlib: 3.11.0
random seed: 20260712

架空データの作成

180日間の補修部品需要と120回の設備点検を生成します。週末の計画停止前後の需要変動を含め、点検の「要対応」を1、「正常」を0とします。実務ではERP、保全管理、センサ台帳から取得する想定ですが、ここでは外部データに依存しません。

架空データを作成する準備コード
[IN: 2]
n_days = 180
dates = pd.date_range("2026-01-01", periods=n_days, freq="D")
latent_rate = (
    2.3
    + 0.35 * (dates.dayofweek >= 5)
    + 0.25 * np.sin(np.arange(n_days) * 2 * np.pi / 30)
)
demand = rng.poisson(latent_rate)
demand_df = pd.DataFrame({"日付": dates, "需要数": demand, "想定需要率": latent_rate})
n_inspections = 120
issues = rng.binomial(1, 0.105, n_inspections)
inspection_df = pd.DataFrame(
    {"点検ID": [f"I-{i:03d}" for i in range(1, 121)], "要対応": issues}
)
display(demand_df.head())
display(
    pd.DataFrame(
        {
            "指標": ["観測日数", "総需要", "日平均需要", "点検数", "要対応件数"],
            "値": [n_days, demand.sum(), demand.mean(), n_inspections, issues.sum()],
        }
    )
)

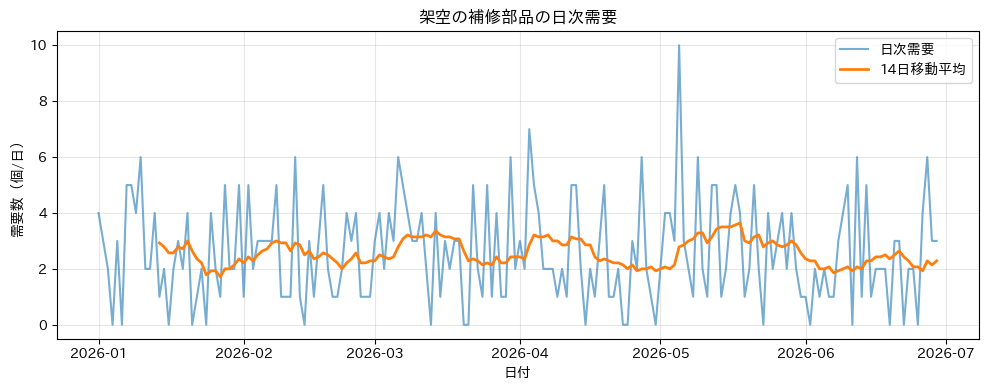

fig, ax = plt.subplots(figsize=(10, 4))
ax.plot(dates, demand, alpha=0.6, label="日次需要")
ax.plot(dates, pd.Series(demand).rolling(14).mean(), linewidth=2, label="14日移動平均")
ax.set_title("架空の補修部品の日次需要")
ax.set_xlabel("日付")
ax.set_ylabel("需要数(個/日)")
ax.grid(True, alpha=0.3)
ax.legend()
fig.tight_layout()
plt.show()
[OUT: 2]
日付 需要数 想定需要率
0 2026-01-01 4 2.300
1 2026-01-02 3 2.352
2 2026-01-03 2 2.752
3 2026-01-04 0 2.797
4 2026-01-05 3 2.486
指標 値
0 観測日数 180.000
1 総需要 465.000
2 日平均需要 2.583
3 点検数 120.000
4 要対応件数 13.000

架空データの作成の実行結果

No.091:ベイズ意思決定の考え方を理解する

実務での意味

「要対応率は約10%」だけでは予防交換をするか決まりません。予防交換費と、見送った後の停止損失を行動ごとに置き、事後分布にわたる期待損失で比較します。

分析・モデル化の考え方

要対応率 pp に Beta(2,18)\mathrm{Beta}(2,18)、点検結果にベルヌーイ分布を仮定します。要対応件数を ss、正常件数を ff とすれば、p∣D∼Beta(2+s,18+f)p\mid D\sim\mathrm{Beta}(2+s,18+f) です。「交換」は40万円、「見送り」は故障時320万円とします。

この計算では、点検の「要対応」を、交換を見送ると対象期間内に故障する状態と同じものとして扱い、交換でその損失を防げると仮定します。実務では点検の要対応率と将来の故障確率は異なるため、その対応関係を別途検証します。

Pythonで確認する

[IN: 3]
s, f = int(issues.sum()), int(n_inspections - issues.sum())
p_samples = rng.beta(2 + s, 18 + f, 100_000)
decision_091 = pd.DataFrame(
    {
        "行動": ["予防交換", "見送り"],
        "事後期待損失(万円)": [40, (p_samples * 320).mean()],
    }
)
display(decision_091.sort_values("事後期待損失(万円)"))
print(f"要対応率の事後平均: {p_samples.mean():.1%}")
print(
    f"95%信用区間: {np.quantile(p_samples,.025):.1%}〜{np.quantile(p_samples,.975):.1%}"
)
[OUT: 3]
行動 事後期待損失(万円)
1 見送り 34.297
0 予防交換 40.000
要対応率の事後平均: 10.7%
95%信用区間: 6.2%〜16.3%

結果の読み取り

最小の事後期待損失を持つ行動が、この損失設定での推奨です。推奨はモデルだけでなく320万円という停止影響にも依存します。停止損失の根拠と承認者を記録し、前提が変われば再計算します。

No.092:期待値に基づいて意思決定する

実務での意味

改善施策には導入費と効果の不確実性があります。成功確率だけでなく、成功・失敗を含む純便益の期待値で比較します。

分析・モデル化の考え方

施策 aa の純便益を BaB_a とすれば E[Ba∣D]\mathbb{E}[B_a\mid D] を最大化します。ただし期待値は長期平均であり、一度の導入結果を保証しないため赤字確率も示します。

Pythonで確認する

[IN: 4]
n_sim = 80_000
benefits = {
    "現状維持": np.zeros(n_sim),
    "センサ追加": rng.normal(95, 45, n_sim) - 35,
    "重点点検": rng.normal(62, 22, n_sim) - 18,
}
ev_table = pd.DataFrame(
    {
        "施策": benefits.keys(),
        "期待純便益(万円)": [x.mean() for x in benefits.values()],
        "赤字確率": [(x < 0).mean() for x in benefits.values()],
    }
)
display(ev_table.sort_values("期待純便益(万円)", ascending=False))

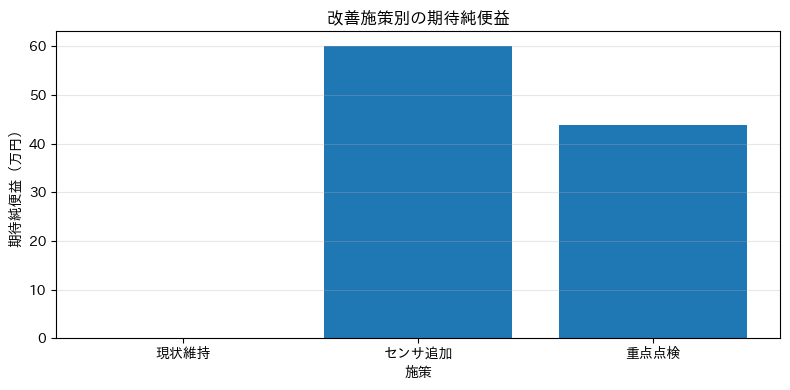

fig, ax = plt.subplots(figsize=(8, 4))
ax.bar(ev_table["施策"], ev_table["期待純便益(万円)"])
ax.set_title("改善施策別の期待純便益")
ax.set_xlabel("施策")
ax.set_ylabel("期待純便益(万円)")
ax.grid(True, axis="y", alpha=0.3)
fig.tight_layout()
plt.show()
[OUT: 4]
施策 期待純便益(万円) 赤字確率
1 センサ追加 60.051 0.091
2 重点点検 43.908 0.022
0 現状維持 0.000 0.000

No.092:期待値に基づいて意思決定するの実行結果

結果の読み取り

期待純便益が最大の施策は平均的には魅力的ですが、赤字確率を併記すると不確実性を誤解しにくくなります。一度限りの投資で損失許容度が低い場合は、No.095の下振れ指標も必要です。

No.093:損失関数を設計する

実務での意味

在庫の過不足は対称ではありません。1個余る費用より、1個足りず設備が止まる損失の方が大きい場合、平均需要で発注すると危険です。

分析・モデル化の考え方

発注量 qq、需要 dd、余剰単価 coc_o、欠品単価 cuc_u に対し、L(q,d)=comax⁡(q−d,0)+cumax⁡(d−q,0)L(q,d)=c_o\max(q-d,0)+c_u\max(d-q,0) とします。ここでは co=1.5c_o=1.5、cu=18c_u=18 万円です。

この節の需要率は形状20、平均を観測日平均に合わせたガンマ分布から生成します。損失関数を比較するための仮定であり、データから導出した事後分布ではありません。No.096では明示した事前分布を更新して需要を予測します。

Pythonで確認する

[IN: 5]
future_demand = rng.poisson(rng.gamma(20, demand.mean() / 20, 100_000))
orders = np.arange(11)
over_cost, under_cost = 1.5, 18.0
expected_loss = [
    np.mean(
        over_cost * np.maximum(q - future_demand, 0)
        + under_cost * np.maximum(future_demand - q, 0)
    )
    for q in orders
]
loss_table = pd.DataFrame({"発注量": orders, "期待損失(万円/日)": expected_loss})
display(loss_table.nsmallest(5, "期待損失(万円/日)"))

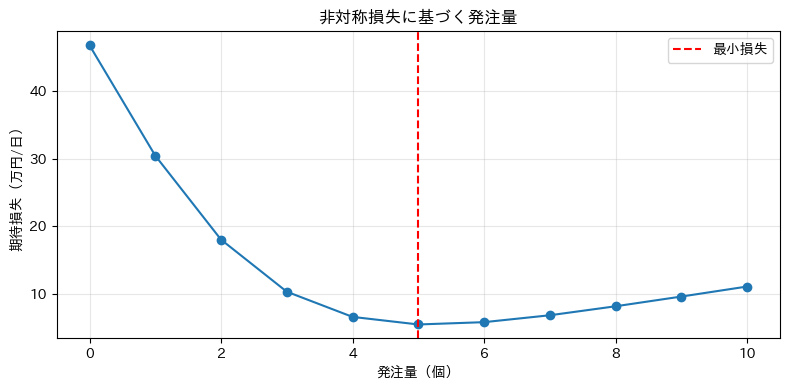

fig, ax = plt.subplots(figsize=(8, 4))
ax.plot(orders, expected_loss, marker="o")
ax.axvline(
    orders[np.argmin(expected_loss)], color="red", linestyle="--", label="最小損失"
)
ax.set_title("非対称損失に基づく発注量")
ax.set_xlabel("発注量(個)")
ax.set_ylabel("期待損失(万円/日)")
ax.grid(True, alpha=0.3)
ax.legend()
fig.tight_layout()
plt.show()
[OUT: 5]
発注量 期待損失(万円/日)
5 5 5.503
6 6 5.844
4 4 6.623
7 7 6.864
8 8 8.191

No.093:損失関数を設計するの実行結果

結果の読み取り

損失曲線の最小点が推奨発注量です。欠品単価が大きいため平均需要より安全側に寄ります。単価は分析担当だけで決めず、製造、保全、調達、経理で停止・緊急輸送・廃棄の内訳を合意します。

No.094:誤判断のコストを考慮する

実務での意味

異常アラートには、正常なのに止める偽陽性と、異常を見逃す偽陰性があります。精度最大の閾値がコスト最小とは限りません。

分析・モデル化の考え方

異常スコアが閾値 tt 以上なら点検します。ここで生成するスコアは、故障の事後確率として校正されたものではありません。偽陽性1件を3万円、偽陰性1件を120万円として総損失を比較します。

Pythonで確認する

[IN: 6]
n_cases = 800
true_issue = rng.binomial(1, 0.09, n_cases)
score = np.where(true_issue == 1, rng.beta(5, 2, n_cases), rng.beta(1.5, 8, n_cases))
rows = []
for t in np.linspace(0.05, 0.95, 37):
    pred = score >= t
    fp = ((pred == 1) & (true_issue == 0)).sum()
    fn = ((pred == 0) & (true_issue == 1)).sum()
    rows.append((t, fp, fn, 3 * fp + 120 * fn))
threshold_df = pd.DataFrame(
    rows, columns=["閾値", "偽陽性", "偽陰性", "総誤判断コスト(万円)"]
)
best_t = threshold_df.loc[threshold_df["総誤判断コスト(万円)"].idxmin(), "閾値"]
display(threshold_df.nsmallest(5, "総誤判断コスト(万円)"))

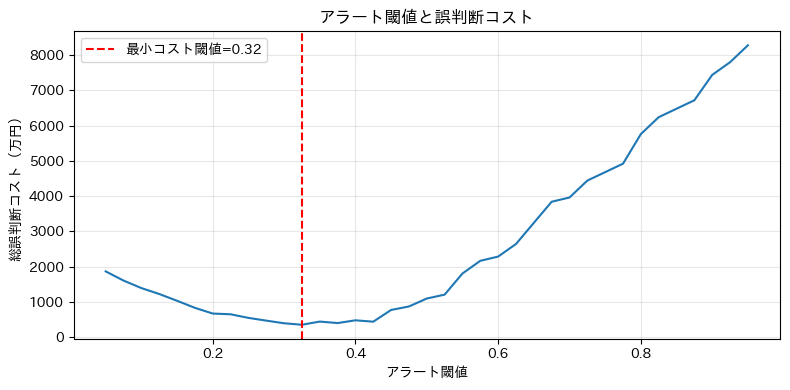

fig, ax = plt.subplots(figsize=(8, 4))
ax.plot(threshold_df["閾値"], threshold_df["総誤判断コスト(万円)"])
ax.axvline(best_t, color="red", linestyle="--", label=f"最小コスト閾値={best_t:.2f}")
ax.set_title("アラート閾値と誤判断コスト")
ax.set_xlabel("アラート閾値")
ax.set_ylabel("総誤判断コスト(万円)")
ax.grid(True, alpha=0.3)
ax.legend()
fig.tight_layout()
plt.show()
[OUT: 6]
閾値 偽陽性 偽陰性 総誤判断コスト(万円)
11 0.325 76 1 348
10 0.300 90 1 390
13 0.375 52 2 396
15 0.425 25 3 435
12 0.350 66 2 438

No.094:誤判断のコストを考慮するの実行結果

結果の読み取り

このデータでは、見逃しを重く評価する損失関数の下で閾値0.325のコストが最小です。スコアは校正済みの確率ではないため、費用比をそのまま確率閾値に変換してはいけません。また、同じデータで閾値の選択と評価をしているため、実運用前には別期間のデータで検証します。

No.095:リスクを考慮した施策選択を行う

実務での意味

同じ期待利益でも、稀に大きな損失を生む施策は採用できないことがあります。平均と下振れを分けて比較します。

分析・モデル化の考え方

ここで使う連続分布では、損失 L=−BL=-B の95% VaR以上となる領域の平均を CVaR0.95(L)=E[L∣L≥VaR0.95(L)]\mathrm{CVaR}_{0.95}(L)=\mathbb{E}[L\mid L\geq\mathrm{VaR}_{0.95}(L)] とします。

Pythonで確認する

[IN: 7]
risk_rows = []
for name, x in benefits.items():
    loss = -x
    var95 = np.quantile(loss, 0.95)
    risk_rows.append((name, x.mean(), np.quantile(x, 0.05), loss[loss >= var95].mean()))
risk_df = pd.DataFrame(
    risk_rows, columns=["施策", "期待純便益", "純便益5%点", "損失CVaR95%"]
)
display(risk_df)

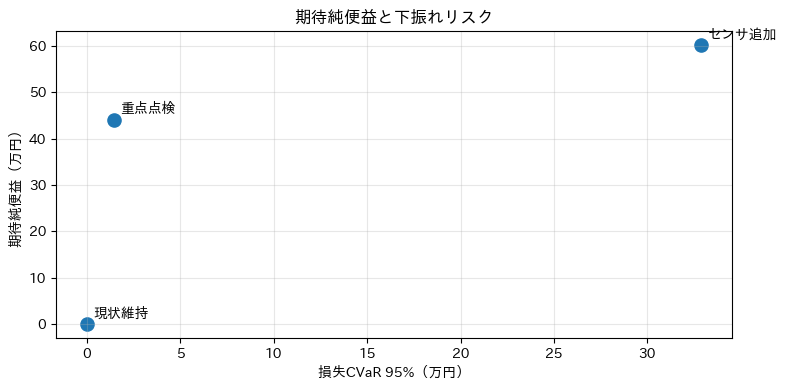

fig, ax = plt.subplots(figsize=(8, 4))
ax.scatter(risk_df["損失CVaR95%"], risk_df["期待純便益"], s=90)
for _, r in risk_df.iterrows():
    ax.annotate(
        r["施策"],
        (r["損失CVaR95%"], r["期待純便益"]),
        xytext=(5, 5),
        textcoords="offset points",
    )
ax.set_title("期待純便益と下振れリスク")
ax.set_xlabel("損失CVaR 95%(万円)")
ax.set_ylabel("期待純便益(万円)")
ax.grid(True, alpha=0.3)
fig.tight_layout()
plt.show()
[OUT: 7]
施策 期待純便益 純便益5%点 損失CVaR95%
0 現状維持 0.000 0.000 0.000
1 センサ追加 60.051 -13.884 32.875
2 重点点検 43.908 7.603 1.434

No.095:リスクを考慮した施策選択を行うの実行結果

結果の読み取り

右上ほど平均収益と下振れの両方が大きい施策です。「期待便益を最大化し、CVaRは予算上限以下」のようにリスク制約を明文化すると、判断を再現できます。

No.096:予測分布から在庫量を決める

実務での意味

リードタイム需要を分布で予測し、欠品と余剰の費用比に合う在庫量を求めます。サービス水準を感覚ではなく経済合理性で設定できます。

分析・モデル化の考え方

新聞売り子問題の最適分位点は q∗=F−1(cu/(cu+co))q^*=F^{-1}(c_u/(c_u+c_o)) です。7日間の需要を事後予測し、No.093と同じ費用を使います。

需要率にはshape–rate表記のGamma(2,1)事前分布を置き、180日間の需要総数で更新します。7日間は同じ需要率と固定リードタイムを仮定します。求める値は単一期間の目標在庫水準であり、そのまま発注数量や発注点にはなりません。発注量は手持ち・入荷予定・未充足需要も考慮して決めます。

Pythonで確認する

[IN: 8]
rate_samples = rng.gamma(demand.sum() + 2, 1 / (n_days + 1), 100_000)
lead_time_demand = rng.poisson(7 * rate_samples)
critical_ratio = under_cost / (under_cost + over_cost)
order_up_to = int(np.quantile(lead_time_demand, critical_ratio, method="higher"))
display(
    pd.DataFrame(
        {
            "指標": ["予測平均", "95%下限", "95%上限", "臨界比率", "推奨在庫水準"],
            "値": [
                lead_time_demand.mean(),
                *np.quantile(lead_time_demand, [0.025, 0.975]),
                critical_ratio,
                order_up_to,
            ],
        }
    )
)

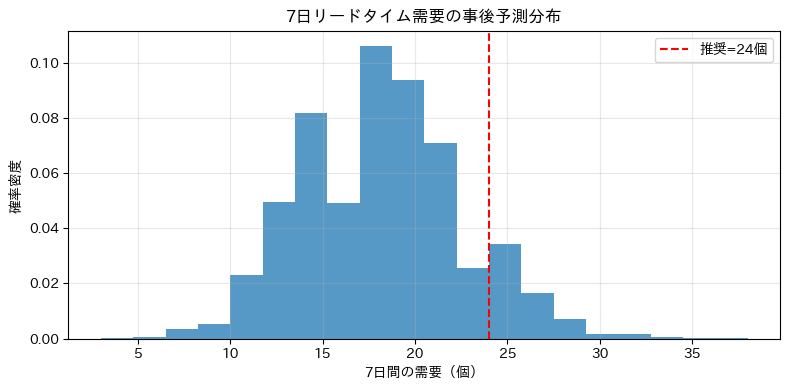

fig, ax = plt.subplots(figsize=(8, 4))
ax.hist(lead_time_demand, bins=20, density=True, alpha=0.75)
ax.axvline(order_up_to, color="red", linestyle="--", label=f"推奨={order_up_to}個")
ax.set_title("7日リードタイム需要の事後予測分布")
ax.set_xlabel("7日間の需要(個)")
ax.set_ylabel("確率密度")
ax.grid(True, alpha=0.3)
ax.legend()
fig.tight_layout()
plt.show()
[OUT: 8]
指標 値
0 予測平均 18.051
1 95%下限 10.000
2 95%上限 27.000
3 臨界比率 0.923
4 推奨在庫水準 24.000

No.096:予測分布から在庫量を決めるの実行結果

結果の読み取り

推奨値が平均より高いのは、安全係数を恣意的に足したからではなく、欠品単価が余剰単価より大きいことを反映したためです。リードタイムや単価が変われば自動再計算します。

No.097:ベイズモデルの妥当性を確認する

実務での意味

計算が収束しても、モデルがゼロの多さ、ピーク、ばらつきを再現できなければ在庫判断に使うべきではありません。

分析・モデル化の考え方

事後予測から再現データ yrepy^{rep} を生成し、平均、分散、ゼロ比率、最大値を観測値と比較します。ベイズp値は合否検定ではなく、再現性の偏りを探す診断値です。

Pythonで確認する

[IN: 9]
n_rep = 4000
rep_rates = rng.gamma(demand.sum() + 2, 1 / (n_days + 1), n_rep)
y_rep = rng.poisson(rep_rates[:, None], size=(n_rep, n_days))
stats = {
    "平均": (demand.mean(), y_rep.mean(1)),
    "分散": (demand.var(ddof=1), y_rep.var(1, ddof=1)),
    "ゼロ比率": ((demand == 0).mean(), (y_rep == 0).mean(1)),
    "最大値": (demand.max(), y_rep.max(1)),
}
ppc_df = pd.DataFrame(
    [(k, o, r.mean(), (r >= o).mean()) for k, (o, r) in stats.items()],
    columns=["統計量", "観測値", "再現値平均", "ベイズp値"],
)
display(ppc_df)

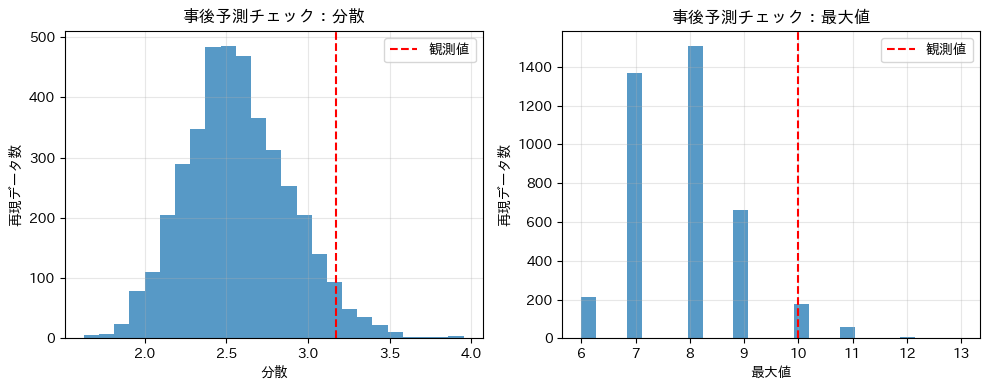

fig, axes = plt.subplots(1, 2, figsize=(10, 4))
for ax, name in zip(axes, ["分散", "最大値"]):
    o, r = stats[name]
    ax.hist(r, bins=25, alpha=0.75)
    ax.axvline(o, color="red", linestyle="--", label="観測値")
    ax.set_title(f"事後予測チェック:{name}")
    ax.set_xlabel(name)
    ax.set_ylabel("再現データ数")
    ax.grid(True, alpha=0.3)
    ax.legend()
fig.tight_layout()
plt.show()
[OUT: 9]
統計量 観測値 再現値平均 ベイズp値
0 平均 2.583 2.579 0.481
1 分散 3.172 2.574 0.038
2 ゼロ比率 0.106 0.076 0.117
3 最大値 10.000 7.859 0.061

No.097:ベイズモデルの妥当性を確認するの実行結果

結果の読み取り

今回の分散に対するベイズp値は約0.04で、一定率のポアソンモデルが観測のばらつきを十分に再現していない可能性があります。No.096の24個という在庫水準はこのモデル下の試算として扱い、採用前にモデルを見直します。単純ポアソンがピークや過分散を捉えなければ、曜日効果や負の二項分布を検討します。診断は更新ごとに継続します。

No.098:ベイズ分析の結果を非専門家に説明する

実務での意味

「事後分布」だけでなく、推奨行動、金額影響、残る不確実性、見直し条件へ翻訳します。

分析・モデル化の考え方

説明は①何を決めるか、②何が分かったか、③推奨と経済効果、④不確実性、⑤見直し条件の順にします。95%信用区間は、モデルとデータの条件下で未知量が入る事後確率区間です。

Pythonで確認する

[IN: 10]
recommended_action = decision_091.loc[
    decision_091["事後期待損失(万円)"].idxmin(), "行動"
]
avoided_loss = (
    decision_091["事後期待損失(万円)"].max()
    - decision_091["事後期待損失(万円)"].min()
)
decision_card = pd.DataFrame(
    {
        "項目": [
            "意思決定",
            "推奨",
            "要対応率",
            "不確実性",
            "期待損失の改善",
            "見直し条件",
        ],
        "経営・現場向け表現": [
            "重要設備の予防交換を実施するか",
            recommended_action,
            f"平均 {p_samples.mean():.1%}",
            f"95%の確率で {np.quantile(p_samples,.025):.1%}〜{np.quantile(p_samples,.975):.1%}",
            f"代替案比 約{avoided_loss:.1f}万円/判断",
            "点検30件追加、または停止損失変更時",
        ],
    }
)
display(decision_card.style.hide(axis="index"))
[OUT: 10]
項目 経営・現場向け表現
意思決定 重要設備の予防交換を実施するか
推奨 見送り
要対応率 平均 10.7%
不確実性 95%の確率で 6.2%〜16.3%
期待損失の改善 代替案比 約5.7万円/判断
見直し条件 点検30件追加、または停止損失変更時

結果の読み取り

推奨だけでなく前提と見直し条件を同じ表に置きます。「確実」とは言わず、現在どこまで言えるかを区間で示し、分布の形より代替案との差額と判断が逆転する条件を優先します。

No.099:ベイズ分析をダッシュボードに組み込む

実務での意味

ダッシュボードはグラフ集ではなく、担当者が今日の行動を決める画面です。推奨、確信度、影響、データ鮮度、モデル健全性を一緒に表示します。

分析・モデル化の考え方

意思決定KPI、モデルKPI、運用KPIを分け、推奨と期待損失、予測診断、最終更新・欠損・人による上書きを管理します。

Pythonで確認する

[IN: 11]
dashboard = pd.DataFrame(
    {
        "区分": ["意思決定", "意思決定", "モデル", "モデル", "運用", "運用"],
        "KPI": [
            "推奨行動",
            "推奨在庫水準",
            "要対応率95%信用区間上限",
            "PPC分散p値",
            "データ最終日",
            "欠損率",
        ],
        "現在値": [
            recommended_action,
            f"{order_up_to}個",
            f"{np.quantile(p_samples,.975):.1%}",
            f"{ppc_df.loc[ppc_df['統計量']=='分散','ベイズp値'].iloc[0]:.2f}",
            str(dates.max().date()),
            "0.0%",
        ],
        "担当": [
            "保全責任者",
            "調達責任者",
            "分析担当",
            "分析担当",
            "データ管理者",
            "データ管理者",
        ],
    }
)
display(dashboard)

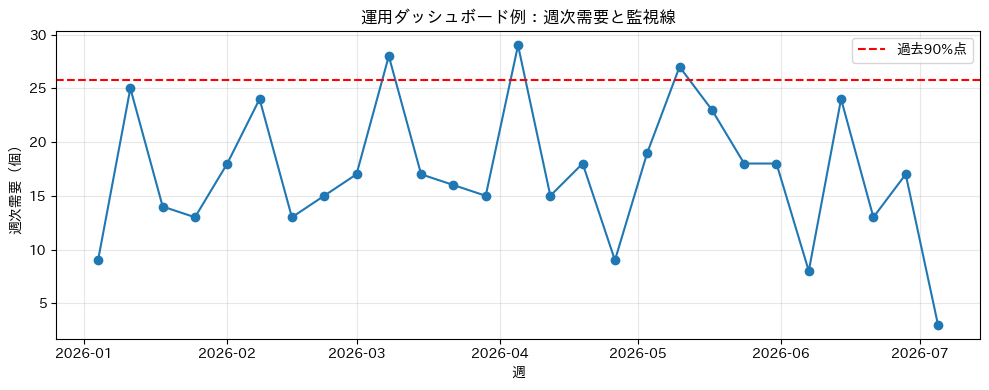

weekly = demand_df.set_index("日付")["需要数"].resample("W").agg(["sum", "count"])
weekly = weekly.loc[weekly["count"] == 7, "sum"]
fig, ax = plt.subplots(figsize=(10, 4))
ax.plot(weekly.index, weekly.values, marker="o")
ax.axhline(weekly.quantile(0.9), color="red", linestyle="--", label="過去90%点")
ax.set_title("運用ダッシュボード例:週次需要と監視線")
ax.set_xlabel("週")
ax.set_ylabel("週次需要(個)")
ax.grid(True, alpha=0.3)
ax.legend()
fig.tight_layout()
plt.show()
[OUT: 11]
区分 KPI 現在値 担当
0 意思決定 推奨行動 見送り 保全責任者
1 意思決定 推奨在庫水準 24個 調達責任者
2 モデル 要対応率95%信用区間上限 16.3% 分析担当
3 モデル PPC分散p値 0.04 分析担当
4 運用 データ最終日 2026-06-29 データ管理者
5 運用 欠損率 0.0% データ管理者

No.099:ベイズ分析をダッシュボードに組み込むの実行結果

結果の読み取り

KPIごとに担当を置くと異常時の対応先が明確になります。モデル推奨の上書き理由も記録します。更新失敗や欠損超過時は、古い推奨を黙って表示せず「判断保留」にします。

No.100:ベイズ統計を使ったデータ分析プロジェクトを設計する

実務での意味

PoCで高精度でも、意思決定プロセス、データ責任、監視、再学習、監査証跡がなければ本番化できません。まず「誰が、いつ、何を決めるか」を定義します。

分析・モデル化の考え方

意思決定定義、データ検証、モデル構築、並行運用、本番化の5段階に分け、各ゲートに定量基準と承認者を置きます。精度だけでなく、期待損失、現場負荷、重大な見逃し、更新成功率を評価します。

Pythonで確認する

[IN: 12]
project_plan = pd.DataFrame(
    {
        "フェーズ": [
            "1. 意思決定定義",
            "2. データ検証",
            "3. モデル構築",
            "4. 並行運用",
            "5. 本番化",
        ],
        "主成果物": [
            "損失表・RACI",
            "品質レポート",
            "事後予測・PPC",
            "判断ログ・効果測定",
            "監視・停止手順",
        ],
        "ゲート基準(例)": [
            "損失単価を部門承認",
            "欠損率1%未満",
            "重大PPC逸脱なし",
            "期待損失10%以上改善",
            "更新成功率99%以上",
        ],
        "承認者": [
            "工場長",
            "データ責任者",
            "分析責任者",
            "保全責任者",
            "システム責任者",
        ],
    }
)
display(project_plan.style.hide(axis="index"))

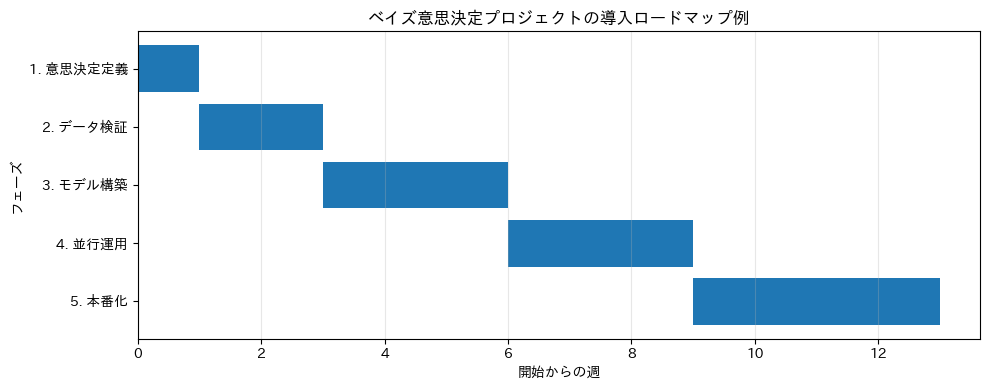

weeks = np.array([1, 2, 3, 3, 4])
starts = np.r_[0, np.cumsum(weeks)[:-1]]
fig, ax = plt.subplots(figsize=(10, 4))
ax.barh(project_plan["フェーズ"], weeks, left=starts)
ax.invert_yaxis()
ax.set_title("ベイズ意思決定プロジェクトの導入ロードマップ例")
ax.set_xlabel("開始からの週")
ax.set_ylabel("フェーズ")
ax.grid(True, axis="x", alpha=0.3)
fig.tight_layout()
plt.show()
[OUT: 12]
フェーズ 主成果物 ゲート基準(例) 承認者
1. 意思決定定義 損失表・RACI 損失単価を部門承認 工場長
2. データ検証 品質レポート 欠損率1%未満 データ責任者
3. モデル構築 事後予測・PPC 重大PPC逸脱なし 分析責任者
4. 並行運用 判断ログ・効果測定 期待損失10%以上改善 保全責任者
5. 本番化 監視・停止手順 更新成功率99%以上 システム責任者

No.100:ベイズ統計を使ったデータ分析プロジェクトを設計するの実行結果

結果の読み取り

本番化は分析担当だけで完結しません。損失単価は業務部門、データ品質はデータ責任者、モデル診断は分析責任者、停止手順はシステム責任者が承認します。並行運用では推奨と実判断の差、その理由、結果を記録します。

対象ノックを通して見える実務上の示唆

  1. 推定と意思決定を分ける:同じ事後分布でも、損失と制約が変われば最適行動は変わります。
  2. 平均だけで決めない:信用区間、赤字確率、CVaR、予測分布の裾を併記します。
  3. コスト仮定を管理する:停止損失や欠品単価の根拠、承認者、改定日を残します。
  4. 妥当性を継続監視する:事後予測、データ鮮度、欠損、ドリフトを運用KPIにします。
  5. 説明を行動の選択に使う:推奨、差額、期限、見直し条件を一枚で示します。

実務導入する場合に必要なこと

  • 意思決定の頻度、責任者、代替案、実行期限
  • 停止、欠品、余剰、点検、誤報の損失内訳と部門合意
  • ERP・保全・センサ間のID、時刻、単位、欠損処理の統一
  • 事前分布の根拠、モデル版、入力、判断結果の監査証跡
  • バックテスト、事後予測チェック、並行運用による導入前検証
  • 更新失敗、分布外入力、性能低下時の停止・手動切替手順
  • 現場上書きの権限と理由記録、定期的な効果測定と再承認

まとめ

ベイズ統計の価値は未知量を分布で表すことだけではありません。事後分布に損失関数と業務制約を組み合わせることで、不確実な状況でも一貫した行動を選べます。期待値、下振れ、在庫分位点、誤判断コスト、モデル診断、説明、ダッシュボード、責任分担を一つの運用系として設計することが重要です。

法人向けのご相談

数理工房では、製造業における需要予測、在庫最適化、設備保全、品質管理について、課題整理からPoC、本番運用・人材育成まで支援しています。「予測モデルはあるが判断に使われない」「不確実性を含む説明や承認設計に悩んでいる」といった段階からご相談いただけます。

📩 お問い合わせ: www.surikobo.co.jp/contact
まずはお気軽にご相談ください。
