記事一覧へ →

100本ノック / ベイズ統計 / データ分析のためのベイズ統計100本ノック

製造業のベイズ統計入門|品質判断を確率で変えるPython 10本ノック

架空の精密部品工場を題材に、事前分布・尤度・事後分布とベイズ更新の基本をPythonで確認します。200個中4個の不良という検査結果から、真の不良率の信用区間、目標2%を超える確率、次ロットの不良数を計算。信頼区間との違いや、追加検査・出荷判断に使う際の前提も解説します。

品質保証、生産技術、設備保全では、データが少ない段階でも「出荷するか」「工程条件を変えるか」「追加点検するか」を決めなければなりません。本記事では、架空の精密部品工場を題材に、ベイズ統計の全体像から分析プロジェクトの進め方までを No.001〜No.010 の10本で確認します。

この「ベイズ統計100本ノック」は、確率の基礎、ベイズ更新、Pythonによる計算、推定・予測、A/Bテスト、回帰、階層ベイズ、業務応用、意思決定までを、製造業の判断課題に沿って段階的に学ぶシリーズです。数式を計算すること自体ではなく、不確実性を残したまま、損失と行動を結び付けることを目的とします。

本記事は、数理工房または代表の和山が企業研修で使用したNotebookを、研修先企業の許可を得て再構成・編集したものです。
掲載データはすべて架空のものであり、実在する企業・工場・数値とは一切関係ありません。

はじめに:この記事で扱う製造業の実務課題

架空の工場では、工程変更後の精密部品について不良率が管理目標 2% を超えていないかを評価します。立ち上げ直後は検査数が少なく、ゼロ不良でも「安全」と断定できません。一方、判断を先送りすると、全数検査、納期遅延、停止損失が増えます。

本記事の問いは、観測された不良数だけでなく、過去の知見と今後起こり得る結果を合わせて、どのように意思決定者へ伝えるかです。

現場でよくある状況

  • 工程変更や新設備の立ち上げ直後で、標本が少ない
  • 過去工程の知見はあるが、新工程にそのまま流用してよいか分からない
  • 平均値や不良率の一点だけが報告され、推定の幅が共有されない
  • 品質・生産・営業で、誤判定のコストと許容リスクが異なる

なぜこの問題は判断が難しいのか

標本不良率 x/nx/n は観測結果の要約であり、真の不良率 pp そのものではありません。特に nn が小さいと偶然変動が大きく、「不良ゼロ」と「リスクゼロ」は一致しません。また、出荷継続と停止では誤判断の損失が非対称です。したがって、推定値だけでなく、pp の不確実性、将来ロットの不良数、判断規則を同時に扱う必要があります。

今回扱うノックの全体像

No.テーマ実務上の問い
001ベイズ統計の全体像何を入力し、何を判断できるか
002頻度主義との違い区間をどう説明するか
003不確実性を確率で扱う目標超過リスクはいくつか
004事前・尤度・事後過去の知見と新データをどう統合するか
005ベイズ更新検査結果のたびにどう更新するか
006データ増加と信念いつデータが支配的になるか
007点推定と分布推定平均だけでは何を見落とすか
008予測値と予測不確実性次ロットに何個の不良が出るか
009使いどころどの課題から導入するか
010分析プロジェクト誰が何を決める設計にするか

Python 環境の準備

NumPy、pandas、SciPy、matplotlibだけを用います。乱数生成器は seed=42 で固定し、同じ結果を再現できるようにします。SciPyの beta は不良率の事前・事後分布、binom と betabinom は将来不良数の予測に使用します。

以下のコードはJupyter Notebookで、[IN: 1]から番号順に実行します。[OUT: n]は同じ番号の入力に対応する出力です。折りたたんだ準備コードも実行してください。乱数を使うセルだけを繰り返すと結果が変わるため、再現する際はカーネルを再起動して先頭から実行します。ライブラリのバージョンによって数値の末尾や図の見え方が異なる場合があります。

ライブラリと表示設定
[IN: 1]
import platform
import numpy as np
import pandas as pd
import matplotlib
import matplotlib.pyplot as plt
import scipy
from scipy.stats import beta, binom, betabinom
from IPython.display import display

rng = np.random.default_rng(42)
plt.rcParams["figure.figsize"] = (8, 4.5)
plt.rcParams["axes.spines.top"] = False
plt.rcParams["axes.spines.right"] = False

print("Python     :", platform.python_version())
print("NumPy      :", np.__version__)
print("pandas     :", pd.__version__)
print("SciPy      :", scipy.__version__)
print("matplotlib :", matplotlib.__version__)
[OUT: 1]
Python     : 3.14.4
NumPy      : 2.5.1
pandas     : 3.0.3
SciPy      : 1.18.0
matplotlib : 3.11.0

架空データの作成

対象は新しい研削条件で製造した精密部品です。過去の類似工程から、事前分布を p∼Beta(2,98)p\sim\mathrm{Beta}(2,98)(平均2%)とします。新工程では5日間に計200個を検査し、4個の不良を観測したという架空データを生成します。日別値は説明用に固定したもので、外部データには依存しません。

[IN: 2]
daily = pd.DataFrame(
    {
        "day": pd.date_range("2026-06-01", periods=5, freq="D"),
        "inspected": [40, 40, 40, 40, 40],
        "defects": [0, 1, 0, 2, 1],
    }
)
daily["non_defects"] = daily["inspected"] - daily["defects"]
daily["observed_rate"] = daily["defects"] / daily["inspected"]

alpha0, beta0 = 2, 98
n = int(daily["inspected"].sum())
x = int(daily["defects"].sum())
alpha_post, beta_post = alpha0 + x, beta0 + n - x

display(daily.style.format({"observed_rate": "{:.1%}"}))
print(f"合計: {x} defects / {n} inspected = {x/n:.2%}")
print(f"事後分布: Beta({alpha_post}, {beta_post})")
[OUT: 2]
  day inspected defects non_defects observed_rate
0 2026-06-01 00:00:00 40 0 40 0.0%
1 2026-06-02 00:00:00 40 1 39 2.5%
2 2026-06-03 00:00:00 40 0 40 0.0%
3 2026-06-04 00:00:00 40 2 38 5.0%
4 2026-06-05 00:00:00 40 1 39 2.5%
合計: 4 defects / 200 inspected = 2.00%
事後分布: Beta(6, 294)

No.001:ベイズ統計でできることを理解する

実務での意味

ベイズ統計では、過去の工程実績を事前分布に表し、新しい検査結果で不良率の推定を更新して、次ロットを予測します。出力は「データとモデルから推定した真の不良率の範囲」「目標2%を超える確率」「次ロットの不良個数分布」であり、品質会議の判断材料に直結します。

分析・モデル化の考え方

未知の不良率を pp、観測不良数を xx、検査数を nn とすると、ベイズ推論は

f(p∣x,n)∝P(x∣n,p)f(p)f(p\mid x,n) \propto P(x\mid n,p)f(p)

右辺は尤度と事前分布の積、左辺はデータを観測した後の事後分布です。ここでは不良率の記号 pp と区別するため、密度を ff と書きます。比例定数は、事後密度の積分が1になるように定めます。

Pythonで確認する

[IN: 3]
summary_001 = pd.DataFrame(
    {
        "indicator": [
            "Observed rate",
            "Posterior mean",
            "P(rate > 2%)",
            "95% credible interval",
        ],
        "value": [
            f"{x/n:.2%}",
            f"{alpha_post/(alpha_post+beta_post):.2%}",
            f"{1-beta.cdf(0.02, alpha_post, beta_post):.1%}",
            f"{beta.ppf(0.025, alpha_post, beta_post):.2%}–{beta.ppf(0.975, alpha_post, beta_post):.2%}",
        ],
    }
)
display(summary_001)
[OUT: 3]
indicator value
0 Observed rate 2.00%
1 Posterior mean 2.00%
2 P(rate > 2%) 44.7%
3 95% credible interval 0.74%–3.86%

結果の読み取り

観測率と事後平均が近くても、目標超過確率と信用区間を見ると判断の確度が分かります。「推定不良率は約2%」だけでなく、「2%超過の可能性がどれほど残るか」を報告することで、追加検査や暫定出荷の議論が可能になります。

No.002:頻度主義統計とベイズ統計の違いを整理する

実務での意味

両者は優劣ではなく、答える問いが異なります。頻度主義の95%信頼区間は、同じ手順を反復したとき95%の区間が真値を覆うという手続きの性質です。ベイズの95%信用区間は、モデルとデータの下で pp が区間内にある確率を95%と解釈できます。

分析・モデル化の考え方

頻度主義では pp を固定値、データを反復で変わる量として扱います。ベイズ統計では観測後の pp に確率分布を割り当てます。ここではWilson信頼区間とBeta事後信用区間を比較します。事前分布の影響があるため、ベイズ区間には事前設定の根拠と感度分析が必要です。

Pythonで確認する

[IN: 4]
z = 1.959963984540054
phat = x / n
center = (phat + z**2 / (2 * n)) / (1 + z**2 / n)
half = z * np.sqrt(phat * (1 - phat) / n + z**2 / (4 * n**2)) / (1 + z**2 / n)
comparison = pd.DataFrame(
    {
        "method": ["Frequentist: Wilson CI", "Bayesian: credible interval"],
        "lower": [center - half, beta.ppf(0.025, alpha_post, beta_post)],
        "upper": [center + half, beta.ppf(0.975, alpha_post, beta_post)],
        "interpretation": [
            "Coverage of repeated procedure",
            "Probability for parameter under model",
        ],
    }
)
display(comparison.style.format({"lower": "{:.2%}", "upper": "{:.2%}"}))
[OUT: 4]
  method lower upper interpretation
0 Frequentist: Wilson CI 0.78% 5.03% Coverage of repeated procedure
1 Bayesian: credible interval 0.74% 3.86% Probability for parameter under model

結果の読み取り

少数不良では区間の下限・上限が方法によって変わります。経営報告では区間の数字だけを並べず、何を確率と呼んでいるかを明記します。監査・規格対応の推定手順と、操業判断の確率評価を使い分ける設計も有効です。

No.003:不確実性を確率として扱う考え方を理解する

実務での意味

現場が知りたいのは、多くの場合「真値はいくつか」だけではなく、「規格上の警戒水準を超えている可能性はどれほどか」です。しきい値超過確率は、追加検査や工程停止の判断規則に利用できます。

分析・モデル化の考え方

事後分布に対して P(p>c∣x)P(p>c\mid x) を積分すれば、任意の警戒水準 cc の超過確率が得られます。ただし、確率が何%なら停止するかは統計だけでは決まりません。流出損失、停止損失、安全性、顧客要求を合わせて決定します。

Pythonで確認する

[IN: 5]
thresholds = np.array([0.01, 0.015, 0.02, 0.025, 0.03, 0.04])
exceedance = 1 - beta.cdf(thresholds, alpha_post, beta_post)

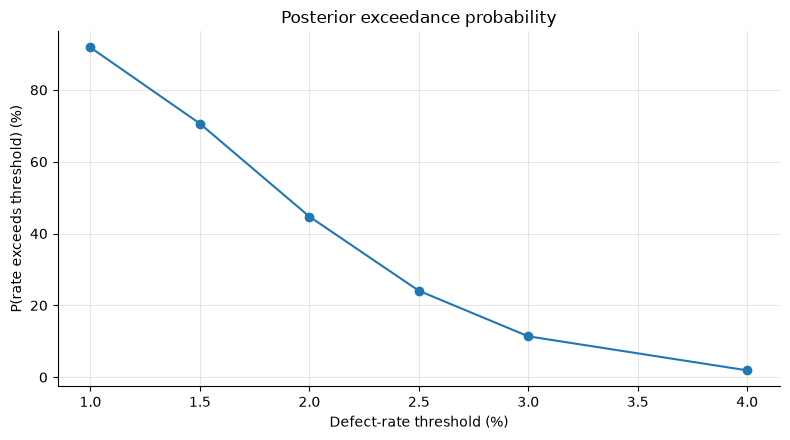

plt.plot(thresholds * 100, exceedance * 100, marker="o")
plt.title("Posterior exceedance probability")
plt.xlabel("Defect-rate threshold (%)")
plt.ylabel("P(rate exceeds threshold) (%)")
plt.grid(True, alpha=0.3)
plt.tight_layout()
plt.show()
display(
    pd.DataFrame(
        {"threshold": thresholds, "exceedance_probability": exceedance}
    ).style.format({"threshold": "{:.1%}", "exceedance_probability": "{:.1%}"})
)
[OUT: 5]

No.003:不確実性を確率として扱う考え方を理解するの実行結果

  threshold exceedance_probability
0 1.0% 91.8%
1 1.5% 70.6%
2 2.0% 44.7%
3 2.5% 24.1%
4 3.0% 11.4%
5 4.0% 1.9%

結果の読み取り

しきい値を厳しくするほど超過確率は高くなります。品質会議では、「合格・不合格」を決める前にこの曲線を共有すると、各部門がどのリスクを重く見ているかを可視化できます。

No.004:事前分布・尤度・事後分布の関係を理解する

実務での意味

過去工程の実績を無視すると少数データの推定が不安定になり、強く信じすぎると工程変更後の異常を見逃します。事前分布は「暗黙の経験則」を監査可能な数値に変える役割を持ちます。

分析・モデル化の考え方

二項尤度 x∼Binomial(n,p)x\sim\mathrm{Binomial}(n,p) とベータ事前分布 p∼Beta(α0,β0)p\sim\mathrm{Beta}(\alpha_0,\beta_0) は共役で、

p∣x∼Beta(α0+x,β0+n−x)p\mid x\sim\mathrm{Beta}(\alpha_0+x,\beta_0+n-x)

となります。事後平均は、事前平均に重み α0+β0\alpha_0+\beta_0、観測不良率に重み nn を付けた加重平均です。この意味で α0+β0\alpha_0+\beta_0 を事前情報量の目安とします。実際にその個数を検査したことを意味するわけではありません。

Pythonで確認する

[IN: 6]
p_grid = np.linspace(0.0001, 0.08, 600)
prior_pdf = beta.pdf(p_grid, alpha0, beta0)
likelihood_scaled = binom.pmf(x, n, p_grid)
likelihood_scaled *= prior_pdf.max() / likelihood_scaled.max()
posterior_pdf = beta.pdf(p_grid, alpha_post, beta_post)

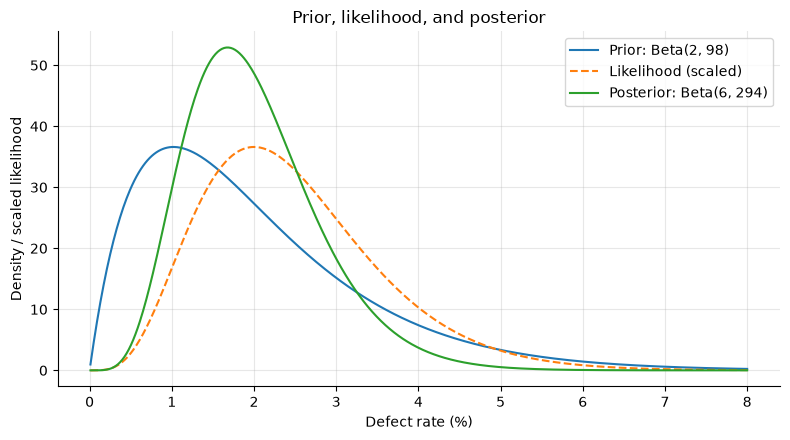

plt.plot(p_grid * 100, prior_pdf, label="Prior: Beta(2, 98)")
plt.plot(p_grid * 100, likelihood_scaled, "--", label="Likelihood (scaled)")
plt.plot(p_grid * 100, posterior_pdf, label="Posterior: Beta(6, 294)")
plt.title("Prior, likelihood, and posterior")
plt.xlabel("Defect rate (%)")
plt.ylabel("Density / scaled likelihood")
plt.grid(True, alpha=0.3)
plt.legend()
plt.tight_layout()
plt.show()
[OUT: 6]

No.004:事前分布・尤度・事後分布の関係を理解するの実行結果

結果の読み取り

事後分布は、過去の知見と今回データの間で更新されています。事前分布・尤度・事後分布を同じ図にすると、「経験をどれほど使ったか」を品質責任者が確認できます。事前分布は分析者だけで決めず、類似工程の定義と変更点を現場と合意します。

No.005:ベイズ更新の考え方を理解する

実務での意味

検査データが日々届く現場では、月末に一括分析するより、同じルールで逐次更新する方が早期警戒に向きます。前日の事後分布を翌日の事前分布として再利用できます。

分析・モデル化の考え方

日 tt の更新は αt=αt−1+xt\alpha_t=\alpha_{t-1}+x_t、βt=βt−1+nt−xt\beta_t=\beta_{t-1}+n_t-x_t です。まとめて更新した結果と逐次更新した結果は、モデルが同じなら一致します。運用ではデータ確定時刻、再計算、訂正履歴を管理します。

Pythonで確認する

[IN: 7]
a, b = alpha0, beta0
rows = []
for row in daily.itertuples(index=False):
    a += int(row.defects)
    b += int(row.non_defects)
    rows.append(
        {
            "day": row.day,
            "alpha": a,
            "beta": b,
            "posterior_mean": a / (a + b),
            "p_over_2pct": 1 - beta.cdf(0.02, a, b),
        }
    )
updates = pd.DataFrame(rows)
display(updates.style.format({"posterior_mean": "{:.2%}", "p_over_2pct": "{:.1%}"}))

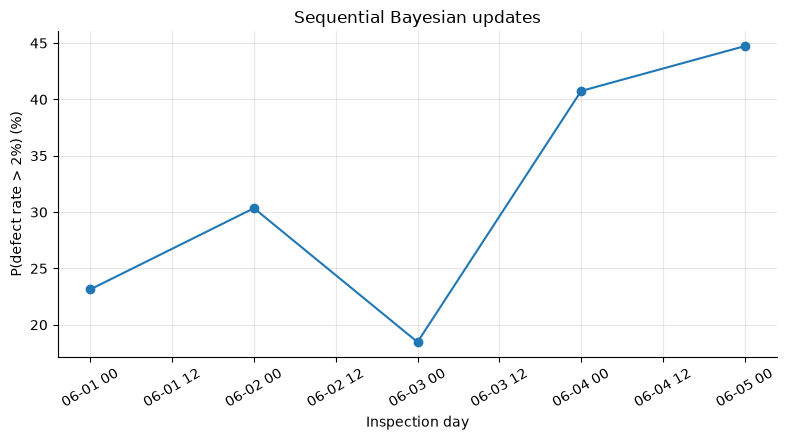

plt.plot(updates["day"], updates["p_over_2pct"] * 100, marker="o")
plt.title("Sequential Bayesian updates")
plt.xlabel("Inspection day")
plt.ylabel("P(defect rate > 2%) (%)")
plt.grid(True, alpha=0.3)
plt.xticks(rotation=30)
plt.tight_layout()
plt.show()
[OUT: 7]
  day alpha beta posterior_mean p_over_2pct
0 2026-06-01 00:00:00 2 138 1.43% 23.1%
1 2026-06-02 00:00:00 3 177 1.67% 30.3%
2 2026-06-03 00:00:00 3 217 1.36% 18.5%
3 2026-06-04 00:00:00 5 255 1.92% 40.7%
4 2026-06-05 00:00:00 6 294 2.00% 44.7%

No.005:ベイズ更新の考え方を理解するの実行結果

結果の読み取り

不良が観測された日に目標超過確率が上がり、良品が続くと下がります。日次の上下だけで反射的に停止せず、「超過確率が所定値を超えた状態が続く」「期待損失が停止損失を超える」など、事前に行動規則を定めることが重要です。

No.006:データが増えると信念が更新される流れを確認する

実務での意味

初期段階では過去の知見が推定を安定させ、検査数が増えると新工程の実績が推定を支配します。追加検査の価値と、古い知見の影響が薄れる過程を理解できます。

分析・モデル化の考え方

ここでは真の不良率を2.5%とした架空データを生成し、標本数ごとの事後分布を比較します。同じ工程を独立に検査できれば、データの蓄積とともに推定の幅は一般に狭まります。ただし、個々の更新で分散が必ず小さくなるわけではなく、偏りや依存があるデータでは件数ほど情報が増えないこともあります。

Pythonで確認する

[IN: 8]
simulated = rng.binomial(1, 0.025, size=2000)
sample_sizes = [20, 100, 500, 2000]
learning = []
for size in sample_sizes:
    defects = int(simulated[:size].sum())
    a, b = alpha0 + defects, beta0 + size - defects
    learning.append(
        {
            "n": size,
            "defects": defects,
            "mean": a / (a + b),
            "lower": beta.ppf(0.025, a, b),
            "upper": beta.ppf(0.975, a, b),
        }
    )
learning = pd.DataFrame(learning)
display(learning.style.format({"mean": "{:.2%}", "lower": "{:.2%}", "upper": "{:.2%}"}))

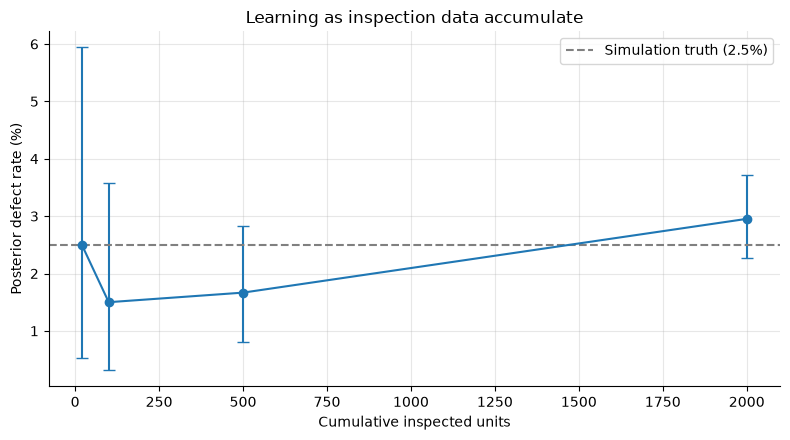

plt.errorbar(
    learning["n"],
    learning["mean"] * 100,
    yerr=[
        (learning["mean"] - learning["lower"]) * 100,
        (learning["upper"] - learning["mean"]) * 100,
    ],
    fmt="o-",
    capsize=4,
)
plt.axhline(2.5, color="gray", linestyle="--", label="Simulation truth (2.5%)")
plt.title("Learning as inspection data accumulate")
plt.xlabel("Cumulative inspected units")
plt.ylabel("Posterior defect rate (%)")
plt.grid(True, alpha=0.3)
plt.legend()
plt.tight_layout()
plt.show()
[OUT: 8]
  n defects mean lower upper
0 20 1 2.50% 0.52% 5.94%
1 100 1 1.50% 0.31% 3.58%
2 500 8 1.67% 0.80% 2.83%
3 2000 60 2.95% 2.27% 3.72%

No.006:データが増えると信念が更新される流れを確認するの実行結果

結果の読み取り

検査数の増加に伴い信用区間が狭くなり、偶然変動への感度が下がります。ただし、同じ設備・同じ時間帯だけの2,000個は母集団全体を代表しない可能性があります。層別抽出と測定系解析を先に整える必要があります。

No.007:点推定と分布による推定の違いを理解する

実務での意味

点推定はKPI表に載せやすい一方、上振れリスクを隠します。同じ平均2%でも、分布が広ければ不良品が顧客に届くリスクや追加検査の価値は大きくなります。

分析・モデル化の考え方

事後平均、中央値、MAPは代表値です。意思決定には、信用区間と目標超過確率を併記します。Beta(a,b)(a,b) のMAPは a,b>1a,b>1 のとき (a−1)/(a+b−2)(a-1)/(a+b-2) です。

Pythonで確認する

[IN: 9]
point_and_distribution = pd.DataFrame(
    {
        "measure": [
            "Observed rate",
            "Posterior mean",
            "Posterior median",
            "MAP",
            "2.5% quantile",
            "97.5% quantile",
        ],
        "estimate": [
            x / n,
            alpha_post / (alpha_post + beta_post),
            beta.median(alpha_post, beta_post),
            (alpha_post - 1) / (alpha_post + beta_post - 2),
            beta.ppf(0.025, alpha_post, beta_post),
            beta.ppf(0.975, alpha_post, beta_post),
        ],
    }
)
display(point_and_distribution.style.format({"estimate": "{:.2%}"}))

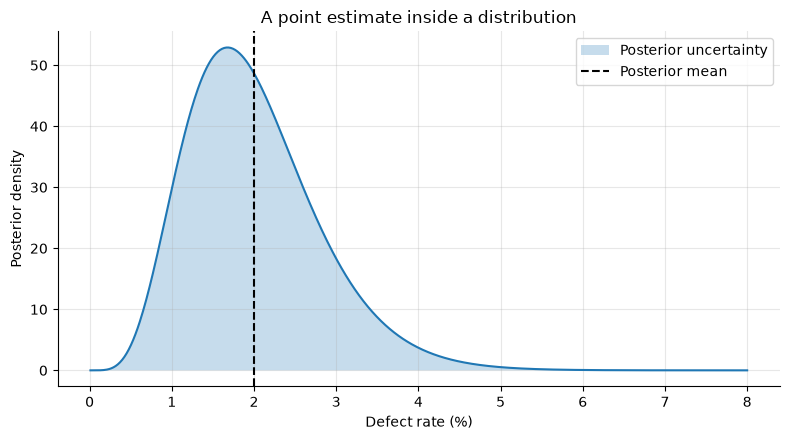

plt.fill_between(p_grid * 100, posterior_pdf, alpha=0.25, label="Posterior uncertainty")
plt.plot(p_grid * 100, posterior_pdf)
plt.axvline(
    alpha_post / (alpha_post + beta_post) * 100,
    color="black",
    linestyle="--",
    label="Posterior mean",
)
plt.title("A point estimate inside a distribution")
plt.xlabel("Defect rate (%)")
plt.ylabel("Posterior density")
plt.grid(True, alpha=0.3)
plt.legend()
plt.tight_layout()
plt.show()
[OUT: 9]
  measure estimate
0 Observed rate 2.00%
1 Posterior mean 2.00%
2 Posterior median 1.89%
3 MAP 1.68%
4 2.5% quantile 0.74%
5 97.5% quantile 3.86%

No.007:点推定と分布による推定の違いを理解するの実行結果

結果の読み取り

代表値同士は近くても、データとモデルから考えて妥当な不良率には幅があります。ダッシュボードには事後平均だけでなく、95%信用区間と超過確率を載せると、数値の精度を過大評価しにくくなります。

No.008:予測値と予測の不確実性を区別する

実務での意味

不良率パラメータの推定と、次ロットで実際に出る不良個数の予測は別物です。後者にはパラメータ不確実性と、個々の製品が不良になる偶然性の両方が含まれます。

分析・モデル化の考え方

次の mm 個の不良数 YY は、pp が既知なら二項分布ですが、事後分布で pp を積分するとベータ二項分布になります。

P(Y=y∣x)=∫01P(Y=y∣p)f(p∣x) dp\begin{aligned} &P(Y=y\mid x) \\ &\quad=\int_0^1 P(Y=y\mid p)f(p\mid x)\,dp \end{aligned}

この事後予測分布から要員、手直し能力、納期バッファを検討します。

Pythonで確認する

[IN: 10]
future_n = 100
y = np.arange(0, 13)
predictive_pmf = betabinom.pmf(y, future_n, alpha_post, beta_post)
plugin_pmf = binom.pmf(y, future_n, alpha_post / (alpha_post + beta_post))
predictive_mean = future_n * alpha_post / (alpha_post + beta_post)
predictive_cdf = betabinom.cdf(np.arange(future_n + 1), future_n, alpha_post, beta_post)
prediction_interval = (
    int(np.searchsorted(predictive_cdf, 0.025)),
    int(np.searchsorted(predictive_cdf, 0.975)),
)

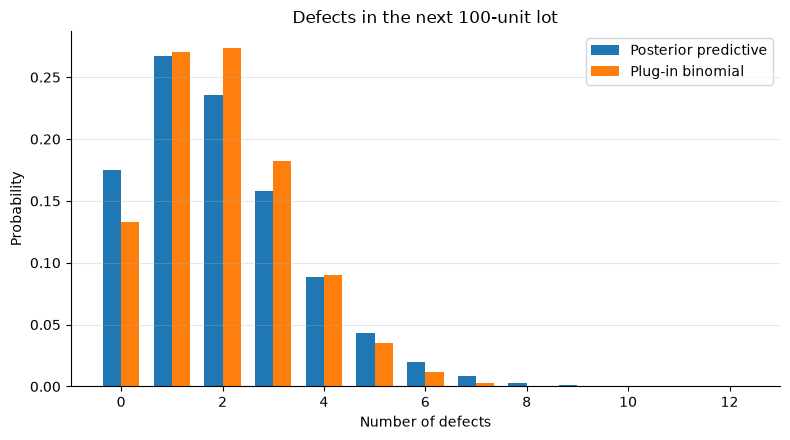

plt.bar(y - 0.18, predictive_pmf, width=0.36, label="Posterior predictive")
plt.bar(y + 0.18, plugin_pmf, width=0.36, label="Plug-in binomial")
plt.title("Defects in the next 100-unit lot")
plt.xlabel("Number of defects")
plt.ylabel("Probability")
plt.grid(True, axis="y", alpha=0.3)
plt.legend()
plt.tight_layout()
plt.show()
print(f"予測平均: {predictive_mean:.2f}個")
print(f"95%事後予測区間: {prediction_interval[0]}〜{prediction_interval[1]}個")
print(f"5個以上の確率: {1-betabinom.cdf(4, future_n, alpha_post, beta_post):.1%}")
[OUT: 10]

No.008:予測値と予測の不確実性を区別するの実行結果

予測平均: 2.00個
95%事後予測区間: 0〜6個
5個以上の確率: 7.6%

結果の読み取り

予測平均が約2個でも、実際の次ロットは0個にも複数個にもなります。パラメータを平均値に固定した二項分布より、事後予測分布は不確実性を広く表します。手直し要員を「平均2個分」だけ用意するのではなく、上側確率を見て余力を決めます。

No.009:データ分析におけるベイズ統計の使いどころを整理する

実務での意味

ベイズ統計は、少数データ、逐次判断、グループ間の情報共有、リスク確率が必要な課題で特に有効です。一方、データ定義が崩れている課題をモデルだけで救うことはできません。

分析・モデル化の考え方

候補案件を、データの少なさ、逐次更新、過去の知見、損失非対称性、展開価値の5観点で0〜2点評価します。これは統計モデルではなく、PoCの優先順位を透明にする簡易KPIです。重みは事業方針に合わせて合意します。

Pythonで確認する

[IN: 11]
candidates = pd.DataFrame(
    {
        "use_case": [
            "New-process quality",
            "Predictive maintenance",
            "Demand planning",
            "Stable mass-production KPI",
        ],
        "small_data": [2, 2, 1, 0],
        "sequential": [2, 2, 1, 1],
        "prior_knowledge": [2, 2, 1, 1],
        "asymmetric_loss": [2, 2, 2, 1],
        "scalability": [2, 1, 2, 1],
    }
)
score_cols = [
    "small_data",
    "sequential",
    "prior_knowledge",
    "asymmetric_loss",
    "scalability",
]
candidates["priority_score"] = candidates[score_cols].sum(axis=1)
candidates = candidates.sort_values("priority_score", ascending=False)
display(candidates)

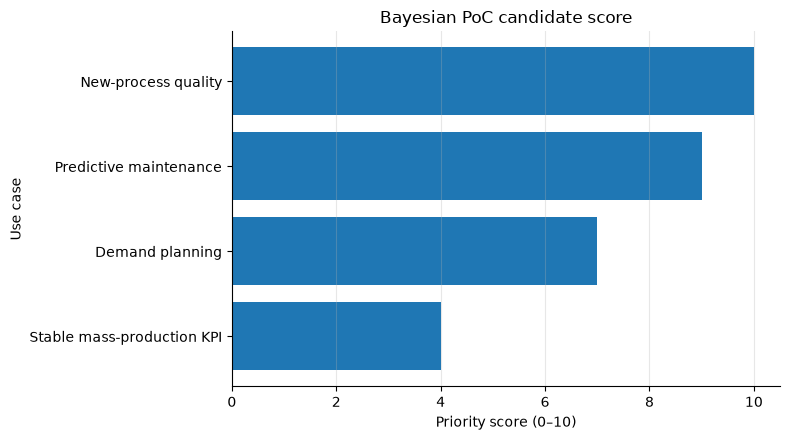

plt.barh(candidates["use_case"], candidates["priority_score"])
plt.title("Bayesian PoC candidate score")
plt.xlabel("Priority score (0–10)")
plt.ylabel("Use case")
plt.grid(True, axis="x", alpha=0.3)
plt.gca().invert_yaxis()
plt.tight_layout()
plt.show()
[OUT: 11]
use_case small_data sequential prior_knowledge asymmetric_loss scalability priority_score
0 New-process quality 2 2 2 2 2 10
1 Predictive maintenance 2 2 2 2 1 9
2 Demand planning 1 1 1 2 2 7
3 Stable mass-production KPI 0 1 1 1 1 4

No.009:データ分析におけるベイズ統計の使いどころを整理するの実行結果

結果の読み取り

この例では、新工程品質と予知保全が初期PoC候補です。ただし高得点は成功保証ではありません。データ取得コスト、ラベル品質、現場が実行できる介入、責任者の有無を着手前の確認条件として追加します。

No.010:ベイズ統計を使った分析プロジェクトの流れを理解する

実務での意味

分析の納品物は「精度の高いモデル」ではなく、決定時点で再現可能な判断プロセスです。目的、データ、モデル、検証、行動規則、監視を一続きに設計します。

分析・モデル化の考え方

プロジェクトを、意思決定定義→データ監査→事前分布合意→推定・予測→モデルチェック→損失を含む判断規則→運用監視の順に整理します。各段階に成果物と承認者を置き、モデル変更時の再承認条件を明確にします。

Pythonで確認する

[IN: 12]
project = pd.DataFrame(
    {
        "step": [1, 2, 3, 4, 5, 6, 7],
        "phase": [
            "Decision",
            "Data audit",
            "Prior",
            "Inference",
            "Validation",
            "Decision rule",
            "Monitoring",
        ],
        "deliverable": [
            "Action and loss table",
            "Data definition & MSA",
            "Prior rationale",
            "Posterior & prediction",
            "Predictive checks",
            "Threshold & escalation",
            "Drift/review log",
        ],
        "owner": [
            "Quality manager",
            "Data owner",
            "Domain + analyst",
            "Analyst",
            "Analyst + QA",
            "Plant manager",
            "Process owner",
        ],
        "gate": [
            "Cost agreed",
            "Data accepted",
            "Sensitivity accepted",
            "Reproducible",
            "Fit for purpose",
            "Actionable",
            "Review cadence set",
        ],
    }
)
display(project.set_index("step"))
[OUT: 12]
phase deliverable owner gate
step
1 Decision Action and loss table Quality manager Cost agreed
2 Data audit Data definition & MSA Data owner Data accepted
3 Prior Prior rationale Domain + analyst Sensitivity accepted
4 Inference Posterior & prediction Analyst Reproducible
5 Validation Predictive checks Analyst + QA Fit for purpose
6 Decision rule Threshold & escalation Plant manager Actionable
7 Monitoring Drift/review log Process owner Review cadence set

結果の読み取り

モデル構築は7段階の一部です。特に、測定系が不安定なまま推定へ進むこと、事前分布を分析者だけで決めること、確率を出して行動規則を決めないことが典型的な失敗です。各ゲートの承認記録を残すと、説明責任と継続改善を両立しやすくなります。

対象ノックを通して見える実務上の示唆

  1. 一点ではなく分布で報告する:事後平均、95%信用区間、目標超過確率をセットにする。
  2. 推定と予測を分ける:真の不良率の推定と、次ロット不良数の予測を混同しない。
  3. 事前知見を統制する:根拠、対象期間、類似性、感度分析を記録する。
  4. 確率を行動の選択に使う:停止・追加検査・暫定出荷の損失を定義する。
  5. データ増加だけを安心材料にしない:代表性、測定誤差、工程変化を監視する。

実務導入する場合に必要なこと

  • 検査単位、不良定義、ロット・設備・材料の追跡可能性
  • Gage R&Rなどによる測定系の妥当性確認
  • 事前分布の根拠資料と、弱い・標準・強い事前分布による感度分析
  • 事後予測チェック、外れ値調査、工程変更前後のモデル再評価
  • 誤出荷、過剰停止、追加検査のコストを含む判断表
  • 更新頻度、権限、アラート、モデル版、承認履歴を含む運用設計

まとめ

No.001〜No.010では、ベイズ統計を「過去の知見と新データを合わせる計算法」にとどめず、製造現場の不確実な判断を設計する枠組みとして確認しました。少数データでも断定するのではなく、残るリスクを確率で示し、予測と損失を介して行動へつなぐことが要点です。

次回は、条件付き確率とベイズの定理、良否・件数・寸法に対応する確率分布を確認します。

法人向けのご相談

数理工房では、品質改善、設備保全、需要予測などを対象に、課題整理、データ監査、PoC、意思決定ルール設計、現場研修まで支援します。「データが少なく分析できない」「モデルの結果を現場判断につなげられない」といった段階からご相談いただけます。

📩 お問い合わせ: www.surikobo.co.jp/contact
まずはお気軽にご相談ください。
